巴西朱比亞、伊利亞水電站首批技改項目已近尾聲
巴西朱比亞、伊利亞水電站首批技改項目已近尾聲

文章來源:中國長江三峽集團有限公司 發布時間:2019-03-29
3月17日,記者在現場了解到,三峽集團巴西朱比亞、伊利亞水電站首批設備技術改造項目已接近尾聲,第二批技改項目正在進行詳細設計、設備生產等準備工作,計劃于4月底進入停機實施階段。

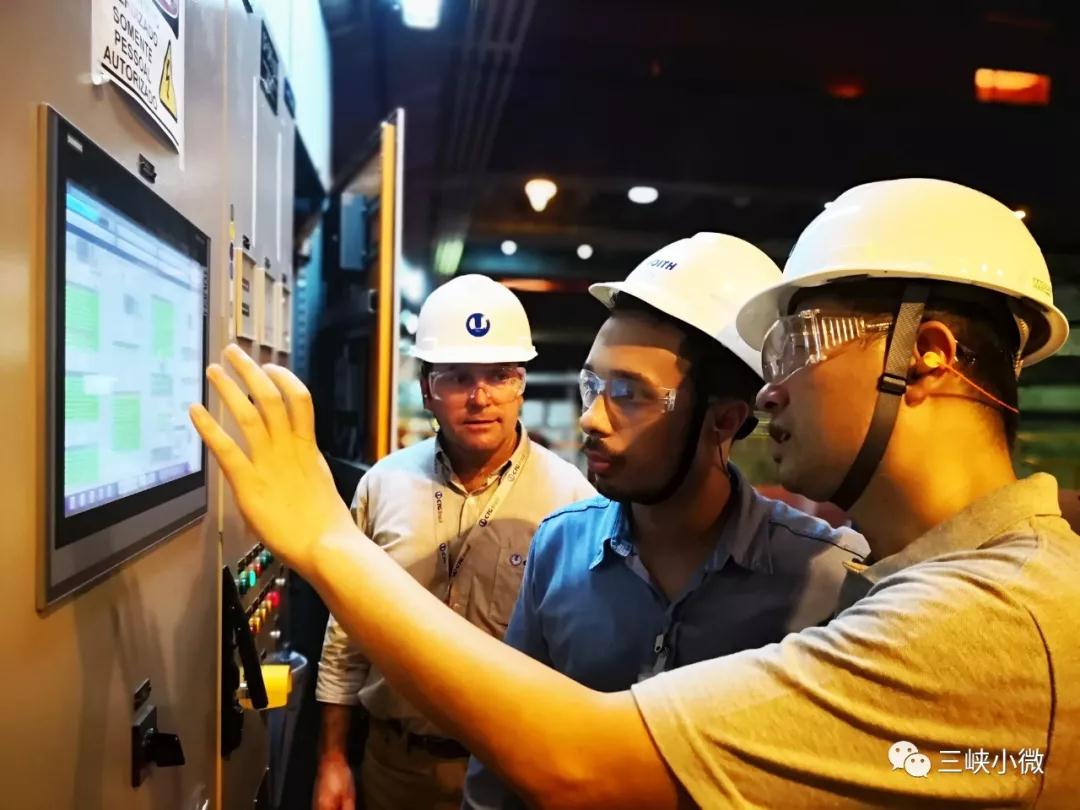

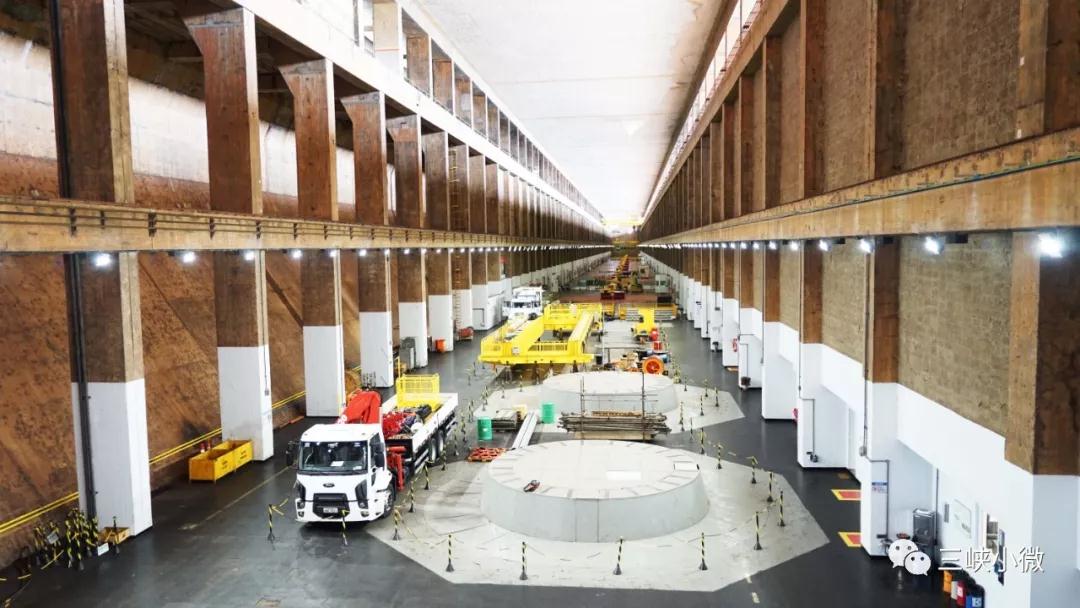

首批技改項目主要包括兩電站各兩臺發電機組改造。目前伊利亞電站3號機組、朱比亞電站2號機組正在進行調試,預計將于4月份投產運行。此前,兩電站各有一臺機組完成技改并投產發電,運行修后試驗數據分析顯示,機組各項指標良好,振動、擺度等穩定性指標達到或高于三峽集團國內精品機組要求。
三峽巴西公司總工程師楊艷介紹說,兩電站的設備技改項目是22臺套發電機改造及機組解體大修、21臺套主變壓器改造、兩電站新建監控系統及公司級電力生產控制中心(COG)、11臺套機組及其附屬設備MPP2檢修、廠用電和機械輔助系統全部翻新的系統工程,計劃改造時間近10年。由于兩電站運行已超40年,設備老化現象嚴重,此次技改完成后,將徹底改變機組設備狀況,向巴西電網輸送更加優質清潔電能。

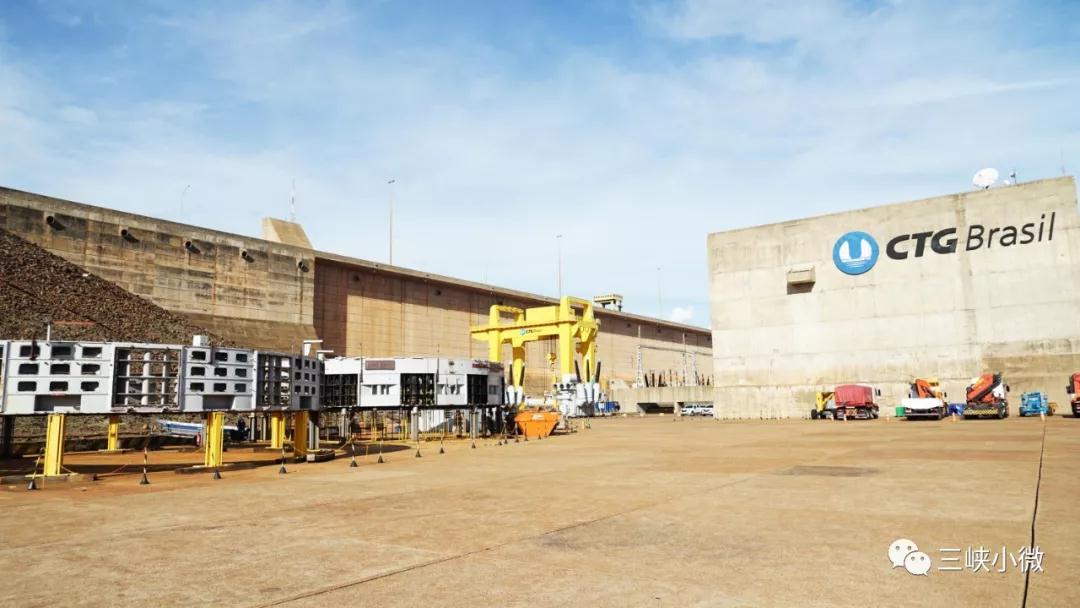

朱比亞、伊利亞水電站總裝機容量499.5萬千瓦,共有34臺發電機組,是巴西經濟發達地區東南部電網的骨干電站。2015年11月,三峽巴西公司以最優價中標兩電站特許權競拍項目,特許經營期30年。
