【一帶一路新國企】絲路基金“首單”進展順利 主體工程全面施工
【一帶一路新國企】絲路基金“首單”進展順利 主體工程全面施工

文章來源:中國長江三峽集團有限公司 發布時間:2019-04-26
“一帶一路”倡議提出以來,三峽集團積極投身“一帶一路”能源建設,其中“絲路基金”首單、“中巴經濟走廊”首個水電投資項目——巴基斯坦卡洛特水電站于2016年12月1日開工,現已進入主體工程全面施工階段。
大壩工程

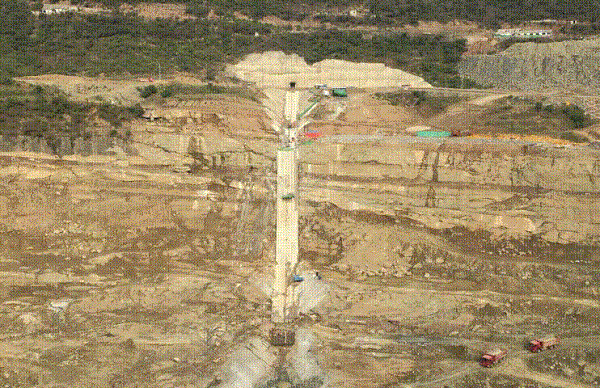

卡洛特水電站大壩為瀝青混凝土心墻堆石壩,由瀝青混凝土心墻、過渡層、堆石Ⅰ區、堆石Ⅱ區、排水體和上下游護坡組成。大壩開挖累計完成60.04萬立方米,心墻基座結構混凝土累計完成6377立方米,基礎開挖和瀝青混凝土心墻基座施工已完成90%;上、下游圍堰完成防滲墻施工;上游圍堰填筑至高程430.50米,下游圍堰填筑至高程407米。目前大壩工程累計完成工程量的12.02%。
溢洪道工程

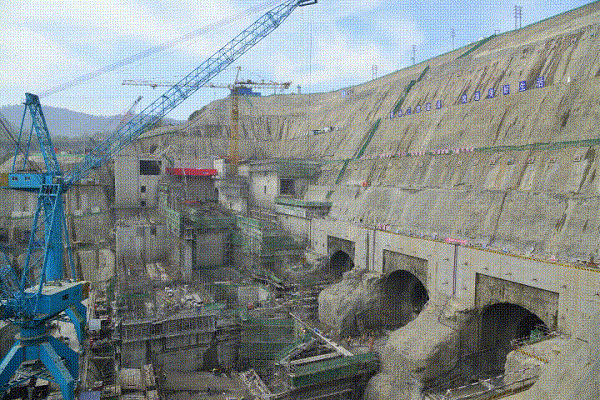

溢洪道由進水渠、控制段、泄槽、挑流鼻坎及下游消能區組成。目前溢洪道控制段開挖支護已完成,控制段混凝土累計澆筑85773.7立方米,累計完成工程量的37.64%。
復建大橋

復建大橋位于原卡洛特大橋下游約610米處。橋梁全長330米,橋面寬10米,設計為預應力混凝土連續鋼構橋。復建大橋樁基礎和橋墩施工已全部完成,正在進行橋梁結構施工。目前已完成工程量的70%。
導流隧洞工程
卡洛特水電站采用全年圍堰一次性攔斷河床、導流隧洞泄流的導流方式。目前導流洞進出口邊坡,進水塔,洞身開挖、混凝土全部施工結束,于2018年9月11日實現導流洞通水過流,9月22日項目工程截流完成。
引水發電系統

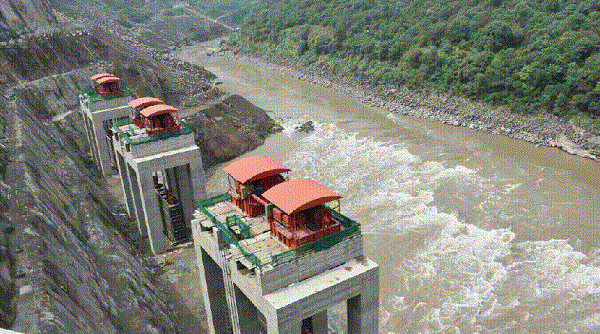

主要引水發電系統包括電站進水口、引水隧洞、地面廠房、升壓站等。目前廠房邊坡、基坑開挖支護均已完成;升壓站安裝間Ⅰ、Ⅱ段混凝土澆筑已完成,1號、2號、3號、4號機組段澆筑施工穩步推進;4條引水隧洞開挖支護全部完成,壓力鋼管安裝進行中;進水塔土建工程全面啟動;引水發電系統工程混凝土累計澆筑完成132000立方米。廠房工程累計完成工程量的42.53%。
【責任編輯:宋詞】
