全球首臺百萬千瓦機組蝸殼混凝土開澆
全球首臺百萬千瓦機組蝸殼混凝土開澆

文章來源:中國長江三峽集團有限公司 發布時間:2019-05-08

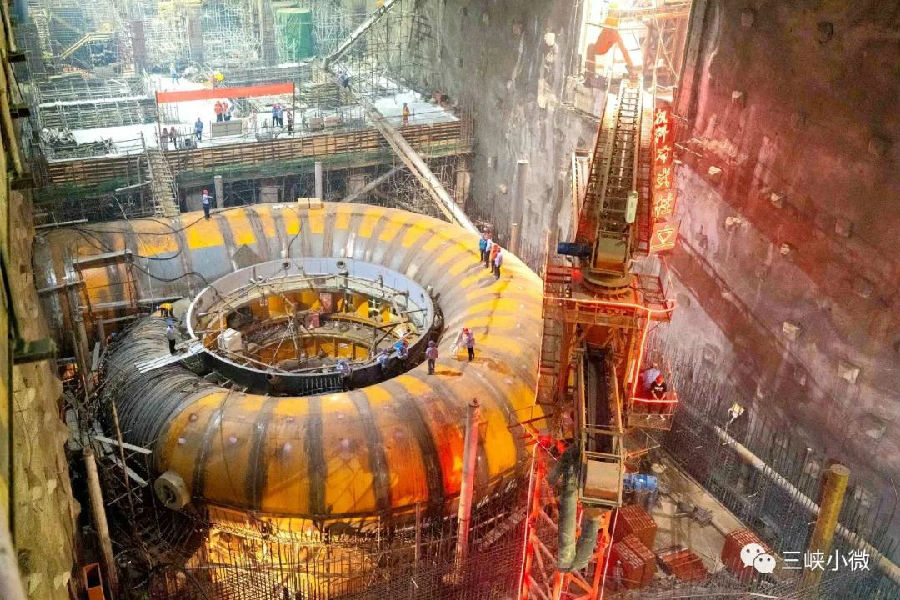

5月4日上午11時,隨著現場指揮人員一聲令下,全球首臺百萬千瓦水輪發電機組首倉蝸殼混凝土在白鶴灘水電站左岸1號機開始澆筑。這標志著白鶴灘水電站向按期發電的目標又邁進了堅實的一步。
白鶴灘水電站左岸1號機的單臺機組長38米、寬31米,蝸殼最大直徑8.6米,由34節管節組成,重620噸,采用水平分區、垂直分層的方法澆筑蝸殼外包混凝土6544方。蝸殼外包混凝土中預埋件種類多,土建、金結、機電多專業交叉施工干擾大,澆筑過程中要求陰角部位既要澆筑密實又要防止蝸殼抬動,澆筑難度高。
自2018年6月底,白鶴灘水電站全球首臺百萬千瓦機組首倉肘管混凝土啟動澆筑,到2018年11月24日座環整體吊裝,再到2019年5月4號蝸殼混凝土開始澆筑,前后歷時11個月。期間,在白鶴灘工程建設部黨委的指導下,白鶴灘工程建設部第二黨支部(地廠項目部)堅持統一思想,積極創建“黨員紅旗崗、先鋒號、攻關小組”,以施工區大黨建促進工程建設,圍繞關鍵性問題,參建各方、各個專業的建設者們擰成一股繩,攻克了800MPa高強鋼大直徑蝸殼焊接、座環整體吊裝等一系列難題。
