華龍一號海外首堆“大動脈”安裝焊接完美收官
華龍一號海外首堆“大動脈”安裝焊接完美收官

文章來源:中國核工業集團有限公司 發布時間:2019-09-02
巴基斯坦卡拉奇時間8月28日16時12分,華龍一號海外首堆主蒸汽管道核島與常規島之間最后六道焊縫完美收弧,標志著主蒸汽、主給水管道安裝焊接全部完成。
華龍一號是我國具有完整自主知識產權的三代核電技術,是我國核電創新發展的重大標志性成果,對于我國實現由核電大國向核電強國的歷史性跨越具有重要意義。目前,中核集團華龍一號國內外4臺示范工程進展有序,是全球唯一按照計劃進度建設的三代壓水堆核電工程。

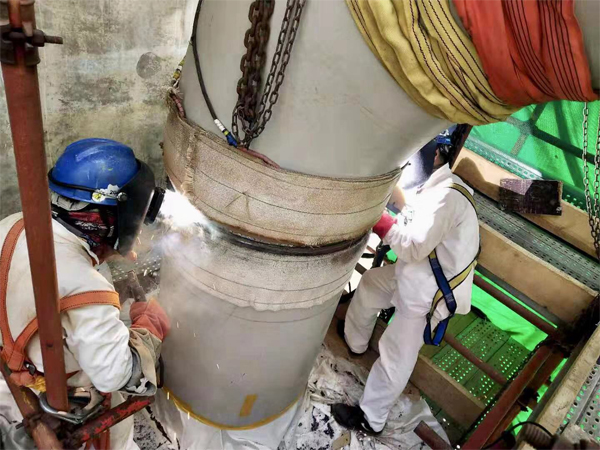

巴基斯坦卡拉奇K-2/K-3核電項目是華龍一號海外示范工程,是中核集團向巴方總承包交鑰匙工程,也是我國“一帶一路”上重點項目。主蒸汽、主給水管道作為核電站安全級別最高的碳鋼管道系統,是核電站二回路的“大動脈”。主蒸汽管道安裝焊口共計53道,主給水管道安裝焊口共計76道,管徑大、管壁厚,采用全手工焊接方法。過程中需進行焊前預熱,焊中層間溫度控制,焊后熱處理等步驟。
為保質保量完成主蒸汽、主給水管道安裝焊接工作,中核五公司K2/K3項目部組織專業技術人員分析技術難點,先后攻克吊裝引入難、大壁厚管道焊接變形量大、組對困難、施工環境復雜等系列難題,在48天內完成48道主蒸汽管道焊口、16道主給水管道焊口的焊接施工,為K2機組冷試節點的實現提供有力保障。
【責任編輯:王莉】
