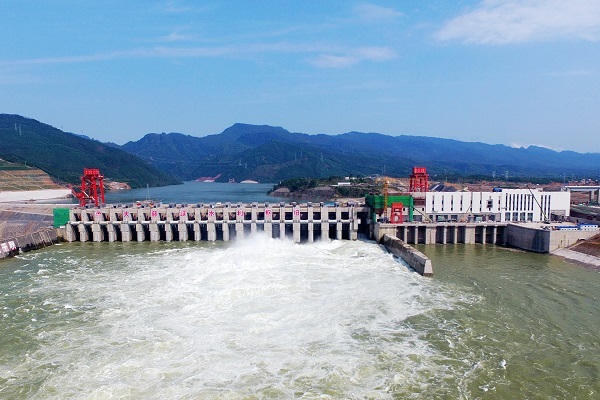

中國電建承建的大藤峽首臺機組投產發電
中國電建承建的大藤峽首臺機組投產發電

文章來源:中國電力建設集團有限公司 發布時間:2020-05-06
4月30日,大藤峽水利樞紐工程首臺機組投產發電,源源不斷的清潔能源沿著供電線路流向千家萬戶和工礦企業,為地方經濟社會發展注入新動能。
大藤峽水利樞紐工程是國務院確定的172項節水供水重大水利工程的標志性工程,壩址位于珠江流域黔江河段大藤峽峽谷出口處,工程集防洪、航運、發電、水資源配置、灌溉等綜合效益于一體,是珠江流域關鍵控制性水利樞紐,被喻為珠江上的“三峽工程”。水電八局于2015年正式進場施工,2019年10月26日提前實現了大江截流。
大藤峽電站總裝機容量1600兆瓦,共安裝8臺軸流轉漿式水輪發電機組,左岸廠房3臺,右岸廠房5臺,單機容量20萬千瓦,為國內最大的軸流轉漿式水輪發電機組,預計年發電量為60.55億度,同比火電每年節約標準煤約220萬噸,減少煙塵排放量40余萬噸,將助力優化能源結構、促進綠色發展、建設環境友好型社會。
2020年春節期間,大藤峽工程不停工,水電八局千余名機電安裝建設者駐守工地,24小時不間斷施工,統籌抓好新冠肺炎疫情防控和機組設備安裝,充分挖掘總部后方力量,加強人力、設備資源保障,迅速全面復工復產,保證了各節點目標順利實現,大壩于3月11日實現下閘蓄水,3月25日8號機組一次性開機成功,4月28日完成72小時試運行。目前,電站左岸廠房6號和7號機組也在緊張安裝調試中,計劃于今年上半年全部投產發電。
大藤峽機組全部投產發電后,將有助于緩解廣西電力緊張局面,為地方經濟社會發展提供源源不斷的清潔能源,對粵港澳大灣區建設亦具有重要意義。
