        世界最高電站進水塔全面封頂 中國電建承建

        文章來源:中國電力建設集團有限公司   發布時間:2020-05-20

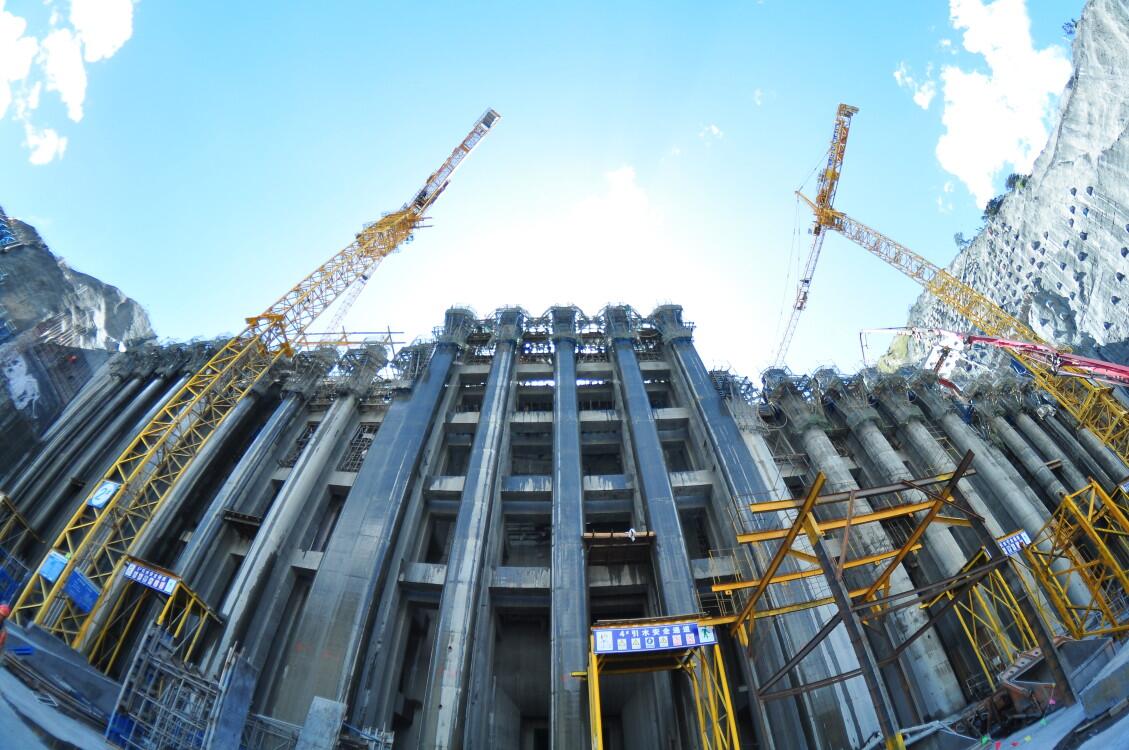

        5月13日14時16分,隨著最后一車混凝土順利入倉澆筑,目前世界上最高的電站進水塔——雅礱江兩河口水電站進水塔實現全面澆筑封頂。

        兩河口水電站位于四川省甘孜州雅江縣境內的雅礱江干流上,是雅礱江中、下游的“龍頭”電站。進水塔由中國電建所屬水電十四局、水電十六局組成的1416聯合體承擔施工任務,塔高115米,相當于40層樓高,塔體總寬度159.8米,順水流方向長33米,混凝土澆筑方量達56萬立方米。

        進水塔地處海拔3000多米的川西雪域高原,氣候惡劣,從開春2月到6月風力強勁,瞬時風速最大13級,當風力達到6級時,塔機等設備便不能使用。冬季寒冷干燥,最低氣溫零下13攝氏度,最低濕度為0攝氏度,人員、機械降效明顯,加之長達3個月的冬歇期,使進水塔的成年之路挑戰重重。同時,進水塔塔體高,三面臨山,道路狹窄,混凝土垂直及水平運輸極度困難,為解決混凝土安全高效入料難題,兩河口1416聯合體積極總結經驗,優化混凝土垂直、水平運輸系統,不同高程選用了不同入料方式,滿管、皮帶機、混凝土布料機齊助陣,連續下料入倉,并主動破解了晝夜溫差大、全砂巖骨料混凝土配合比設計難度大、溫控防裂等突出難題,最終打造出電站進水塔質量示范區。

        2020年,受新冠肺炎疫情影響,兩河口1416聯合體防疫復工兩手抓,進一步完善技術方案、梳理調整計劃、設置節點目標、施行“倒排工期法”,第一時間按下進水塔建設“加速鍵”,終于在黃金5月順利封頂,為電站如期實現2020年10月下閘蓄水及2021年8月首批機組發電目標奠定了堅實基礎。

        【責任編輯:趙藝涵】

        掃一掃在手機打開當前頁

        打印



        關閉窗口

        精品亚洲成A人无码成A在线观看| 无码国产亚洲日韩国精品视频一区二区三区 | 国产精品一级毛片无码视频| 最近最好最新2019中文字幕免费| 4444亚洲人成无码网在线观看| 亚洲美日韩Av中文字幕无码久久久妻妇 | 亚洲日韩中文无码久久| 成在线人免费无码高潮喷水| 日韩AV无码一区二区三区不卡毛片| 亚洲?v无码国产在丝袜线观看| 无码人妻精品一区二区三区久久久 | 亚洲AV无码一区东京热| 日本中文字幕在线电影| 中文字幕乱码人妻一区二区三区| 4444亚洲人成无码网在线观看| 人妻无码久久一区二区三区免费 | 精品久久久久久无码中文字幕| 免费无码婬片aaa直播表情| 无码AV中文一区二区三区| 自拍中文精品无码| 欧美日韩中文字幕在线| 三级理论中文字幕在线播放| 亚洲AV无码AV男人的天堂不卡| 国产精品三级在线观看无码| 无码137片内射在线影院| 亚洲欧洲无码AV电影在线观看| 直接看的成人无码视频网站| 日本乱中文字幕系列观看| 中文字幕一区二区人妻性色| 亚洲中文字幕无码爆乳av中文| 久久国产精品无码网站| 久久久久亚洲AV无码专区网站| 国模吧无码一区二区三区| 国产在线拍偷自揄拍无码| 久久亚洲精品成人av无码网站| 色综合AV综合无码综合网站| 日日麻批免费40分钟无码| 欧洲人妻丰满av无码久久不卡| 国产亚洲精品无码成人| 久久久久亚洲AV无码专区网站| 中文字幕亚洲综合小综合在线|
