文章來源:中國電力建設集團有限公司 發布時間:2020-10-19

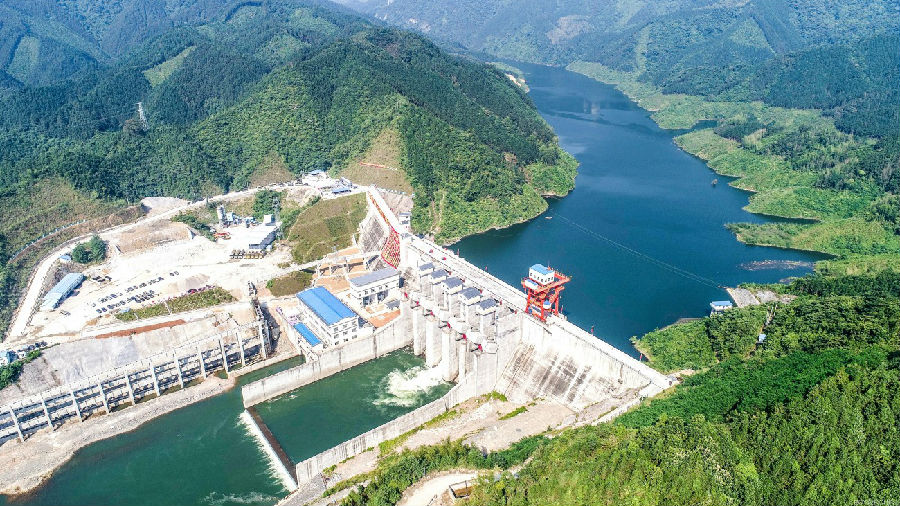

10月13日,由中國電建所屬水電十五局承建的廣西落久水利樞紐工程正式下閘蓄水,標志著該項水利工程從建設期進入到了管理運營、綜合開發利用期,開始投入初期運用,發揮綜合效益。
廣西落久水利樞紐工程為水電十五局在廣西區域市場承建的第一個國家172項重大水利工程,是一座以防洪為主,兼顧灌溉、供水、發電和航運等任務的綜合性水利樞紐工程。工程等別為Ⅱ等,工程規模為大(2)型,水庫相應總庫容3.46億立方米,防洪庫容2.50億立方米,電站裝機容量2×21兆瓦。
該項目于2016年10月11日正式開工。為確保按期實現下閘蓄水節點目標,項目建設者克服了前期征地困難、砂石骨料供應不足、不良地質條件、疫情防控壓力大等多重困難,于2018年12月31日大壩碾壓砼封頂;2019年9月19日溢流壩段封頂,大壩全線貫通;2019年12月31日大壩金屬結構完成安裝;2020年4月30日完成首臺機組安裝;2020年9月28日工程通過下閘蓄水階段驗收。

廣西落久水利樞紐項目是柳江流域(防洪)控制性樞紐工程,也是廣西壯族自治區實施“雙核驅動、三區統籌”戰略的重大基礎設施項目。該項目可為廣西融水縣提供8.83萬畝灌溉水源,日提供7.5萬噸飲用水源,受益人口達20萬人﹔還將帶動當?shù)貛靺^(qū)旅游景點開發及相關產業的可持續發展。工程建成后,將通過與柳江上游即將建設的洋溪水利樞紐聯合調度運行,柳州市區的防洪標準由50年一遇提高到100年一遇,對于完善柳江流域防洪體系及至整個廣西防洪體系也具有重大意義。
據了解,廣西落久水利樞紐工程項目預計將于今年10月底兩臺機組全部投產發電,為沿江經濟社會發展提供優質的電力服務保障,有效緩解地方電力供需矛盾。
【責任編輯:趙藝涵】
