烏東德水電站最后一臺機組一次性啟動成功
烏東德水電站最后一臺機組一次性啟動成功

文章來源:中國能源建設集團有限公司 發布時間:2021-05-26

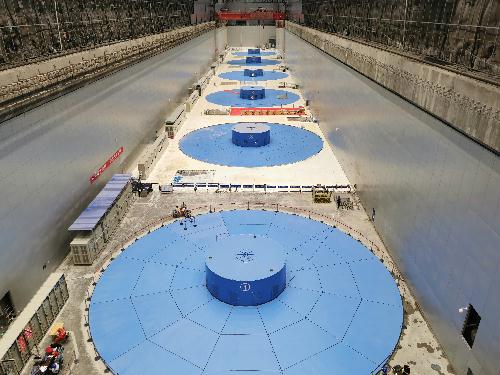

5月20日,由中國能建葛洲壩機電公司承建的烏東德左岸電站1號機組開機啟動成功,進入有水調試階段。
1號機組是烏東德水電站最后一臺機組,葛洲壩機電公司充分吸收首批機組投產發電經驗,不斷改進施工工藝,提高工作效率,1號機組轉子從組裝到吊裝,共用時169天,比計劃工期提前15天,創同類型機組安裝的最快速度。目前,1號機組運行穩定,軸承瓦溫、油溫正常,各部位振動、擺度情況良好,各項技術指標優于設計要求。開機成功后,1號機組將進行瓦溫穩定、155%過速等近100項試驗。
烏東德水電站位于四川省會東縣和云南省祿勸縣交界的金沙江干流河道上,以發電為主,兼顧防洪、航運等任務。電站共安裝了12臺單機容量85萬千瓦水輪發電機組,是目前世界上已投產最大的水輪發電機組。
