南方電網對澳供電第三通道項目完成耐壓試驗 提升對澳電力供應保障能力
南方電網對澳供電第三通道項目完成耐壓試驗 提升對澳電力供應保障能力

文章來源:中國南方電網有限責任公司 發布時間:2022-05-26

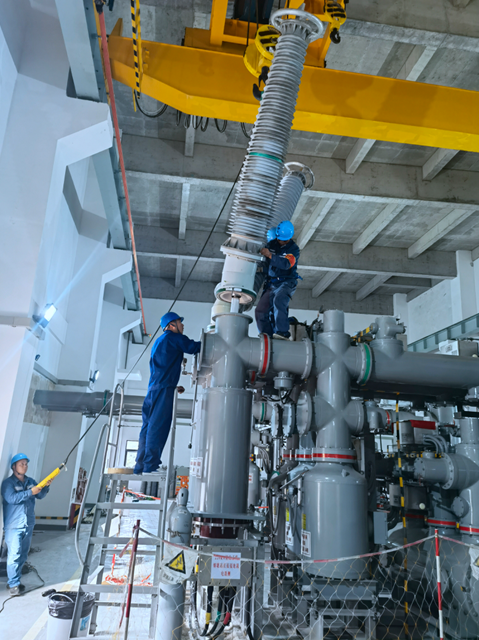

5月20日12時33分,南方電網對澳門送電第三通道220千伏煙北甲乙線成功通過電纜交流耐壓試驗,標志著項目電纜設備基本具備投產條件,預計7月底投產,投產后將進一步提升對澳門電力供應保障能力。
據了解,粵澳聯網線路包括北通道珠河甲乙丙線、南通道琴蓮甲乙丙線共6回220千伏主供線路,拱澳甲乙線、南澳甲乙線等4回110千伏備用線路,最大輸電能力為130萬千瓦。第三通道項目投產后,對澳輸電能力將提升至170萬千瓦,完全滿足南方電網公司與澳門特區政府電力合作框架協議約定的澳門中長期電力電量需求。
南方電網對澳門送電第三通道項目由珠海220千伏煙墩站、澳門220千伏北安站及兩站之間長約10.4公里的電纜線路組成。其中,珠海段電纜線路長約5.8公里,由南網國際公司聯合廣東電網公司開展項目建設管理,廣東電網能源發展公司與廣東省電力設計院組成的EPC聯合體負責建設。目前,項目全線工程已完工。
