廣州電網數百項迎峰度夏工程按期投產
廣州電網數百項迎峰度夏工程按期投產

文章來源:中國南方電網有限責任公司 發布時間:2022-07-05
6月30日,南方電網廣東廣州供電局完成今年迎峰度夏系列工程,電網結構進一步優化,有效保障了能源可靠供應。其中,主網方面,完成廣東電網目標網架工程和保障廣東電力供應重點工程共3項。配網方面,完成度夏重點項目投產284項,共增加供電能力約18萬千瓦,相當于半個廣州市從化區的用電需求。
“這些項目按期投產,進一步化解了電網風險,有力保障了有關區域日益增長的用電需求,為電網安全度夏提供了可靠支撐。”廣州供電局基建部總經理林其雄表示。
強主網
積極推進目標網架工程建設
6月29日,500千伏蓄荔甲線、蓄荔乙線、荔增甲線、荔增乙線全線貫通,標志著500千伏穗東(荔西)站解口蓄增線路工程按照里程碑計劃完成建設;同日,500千伏木增甲乙線路工程具備投產條件;至此,廣州供電局承接建設的廣東電網目標網架重點工程,已全部按照既定目標任務完成建設。

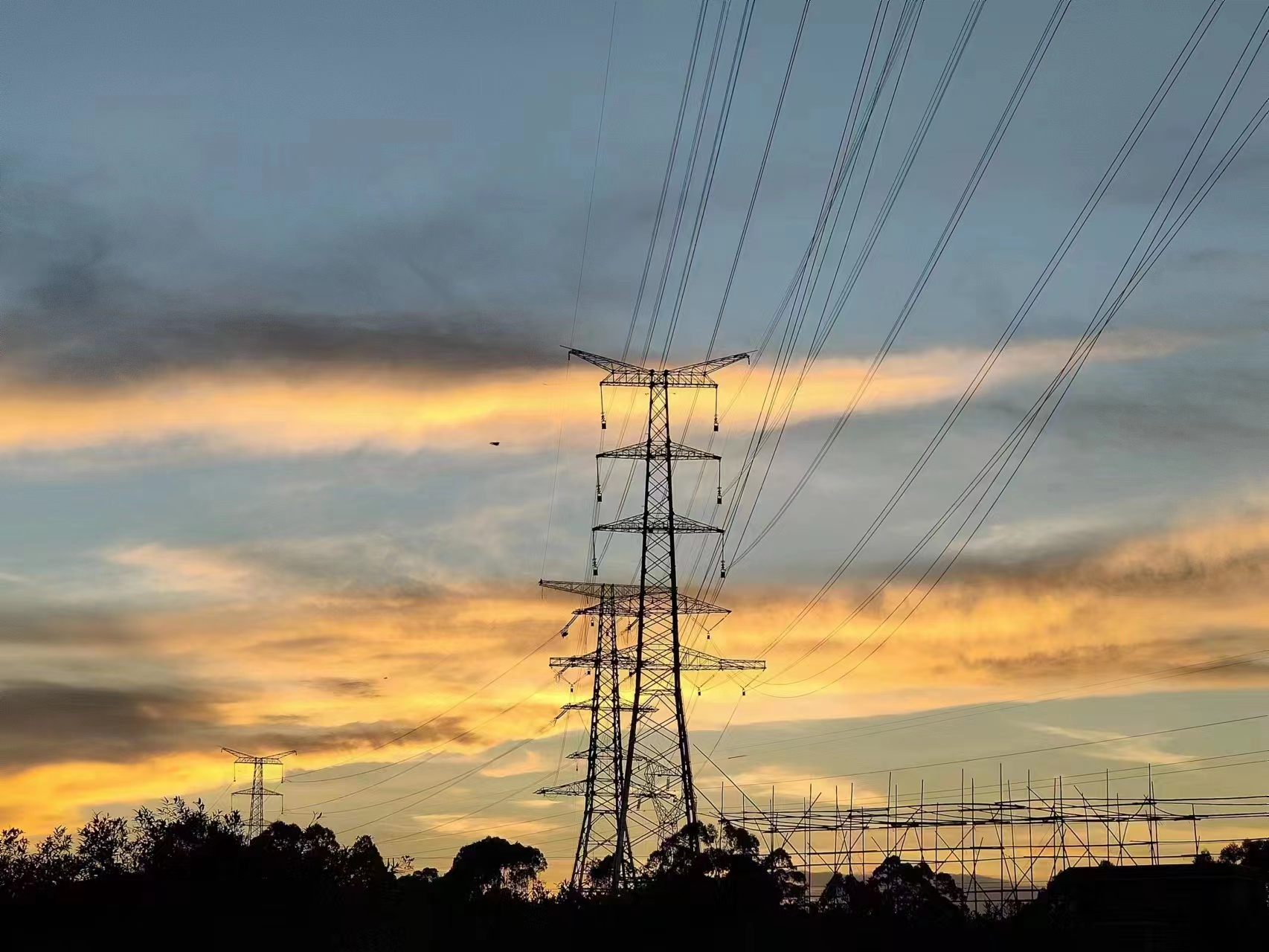

正在施工過程中的500千伏穗東接口蓄增線路工程。
工程建設期間,疫情防控、臨近帶電體作業、高空墜落、山火、人身傷殘、物體打擊等風險依然存在,5月和6月的暴雨惡劣天氣都對線路工程施工帶來了極大挑戰。廣州供電局堅持黨建引領、科學謀劃,黨員突擊隊沖鋒在前,應用多種先進技術和管理方法,按質按量完成任務。施工現場,工人們各司其職,鏖戰每一個施工節點。鐵塔、鋼材、安裝構件、線盤、無人機,以及各類工器具星羅密布,施工現場緊張忙碌而穩中有序。
木增項目工程建設期間,停電操作貫穿始終,這是廣州電網中心城區近年來風險最高、影響范圍最廣的停電工作。廣州供電局首創“遷建結合”創新合作模式,對與其它遷改項目在同一位置或相同路徑相關的線路建設,采用同步規劃、同步實施的作業方式,達到“保供、降本、增效”的社會效益和經濟效益,為工程提速。
值得一提的是,廣州供電局利用固定翼無人機搭載激光雷達全線掃描推進線路路徑方案,快速完成了塔基占地、臨時用地、房屋拆遷、林木砍伐的摸查工作。
2022年以來,廣州供電局全力推動500千伏科北輸變電工程等20項主網重點工程建設,計劃建設220千伏翟洞等13座變電站,目前已投產110千伏茅坦等4座變電站,年底爭取將500千伏科北站打造為廣州供電局第400座變電站,從而建成更堅強的電網網架。
優配網
努力提升用電營商環境
除了積極推進主網建設,廣州供電局同步全力推進配網度夏項目建設攻堅,為今年迎峰度夏期間電力穩定供應奠定基礎,努力提升用電營商環境。
據悉,今年配網度夏工程共284項,新建10千伏線路76千米,配網變壓器274臺,增加供電能力約18萬千瓦,6月30日完成投產。
廣州花都供電局在石塘村鏡湖工業園進行帶電作業,更換柱上自動化開關。
廣州市天河區棠下村緊鄰天河市中心,外來人口持續流入,棠下村前兩年已完成24個臺區建設,面臨無法提供新增臺區用地的局面,但負荷需求仍在增長,導致棠下一帶城中村臺區重過載問題、臺區用地問題,成為天河用電改造攻堅任務的重中之重。
今年,廣州天河供電局參照往年雙層電房建設的成功先例,以“縱向空間發展”等技術創新手段,在原有的箱變上方加裝鋼結構,建設雙層箱式變。該項目采用足夠承載力的鋼結構支撐,在原有運行中的箱變上方新建美式箱變和戶外開關箱,搭設樓梯扶手,成功從一臺運行中的箱變改造成一座占地19平方米的雙層箱變建筑,切實解決用地難題。
據了解,廣州供電局還將全面開展數字配電網建設,實現設備的感知、互聯、邊緣計算優化和預測,在保障城區居民供電穩定可靠的基礎上,加快推動“碳達峰、碳中和”目標任務,通過技術創新解決光伏、風電等新能源消納問題,融入構建新型電力系統發展的格局。
