        中國能建投資建設的的巴基斯坦蘇吉吉納里水電站大壩封頂

        文章來源:中國能源建設集團有限公司  發布時間:2023-05-18

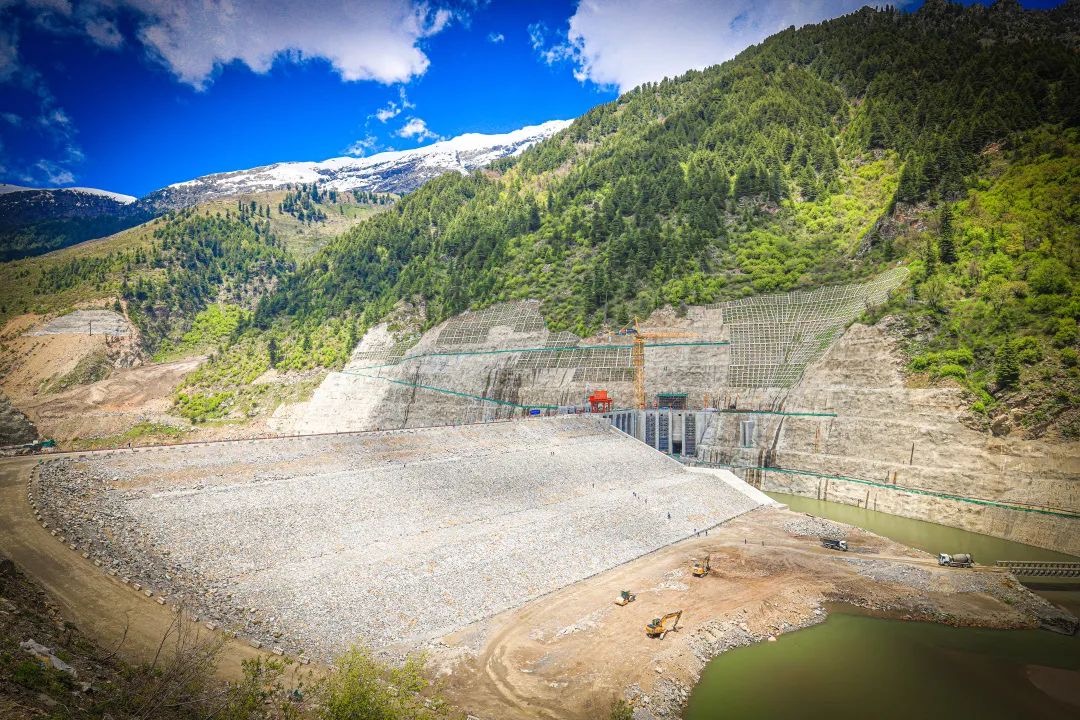

          當地時間5月15日,隨著最后一車堆石料完成,由中國能建葛洲壩海投公司投資、葛洲壩國際公司參與投資、葛洲壩三公司總承包建設的巴基斯坦蘇吉吉納里水電站(SK水電站)大壩順利封頂,標志著項目首部區域主體土建工程基本完工,為今年年底大壩下閘蓄水提供了重要保障。


          大壩是水電站工程的核心建筑物,承擔著擋水與泄洪的重要任務。SK水電站大壩為瀝青混凝土心墻堆石壩,壩頂海拔2239.5米,最大壩高為54.5米,壩頂寬度10米,壩頂長度為258米,回填總方量達到189.6萬立方米,相當于7/10個胡夫金字塔的體積。從2021年4月大壩施工開始,經過25個月的拼搏奮戰,按既定工期目標填筑至封頂高程。

          SK水電站項目是“一帶一路”倡議先行的“中巴經濟走廊”首批清單項目,是中國企業目前在境外的最大綠地水電投資項目,也是中國能建在海外投資建設的最大水電站,擁有目前國際在建單機容量最大的沖擊式水輪發電機組、世界最深壓力豎井群。

          項目位于巴基斯坦西北部開伯爾—普什圖省曼塞赫拉地區的昆哈河上,為高水頭、長隧洞引水式電站,總投資19.6億美元,安裝4臺沖擊式機組,總裝機容量884兆瓦,主體結構包含大壩、引水隧洞、主廠房等。項目于2016年12月31日破土動工,計劃于2024年投產發電。建成后,每年可提供32.12億千瓦時的清潔電能,解決巴基斯坦1/5的電力缺口,極大減少巴基斯坦對非可再生資源依賴,緩解巴基斯坦電網嚴重缺電的局面,促進巴基斯坦經濟社會高質量發展。

          截至目前,SK水電站總體施工進度約完成88.5%。其中,大壩區域壩體回填已完成;引水隧洞全線貫通,襯砌已完成86.4%;廠房及開關站土建施工已基本完成;項目正在進行機電金結安裝、豎井鋼襯安裝及機組安裝。

        【責任編輯:俞昭君】

        掃一掃在手機打開當前頁

        打印



        關閉窗口

        亚洲视频中文字幕| 日韩精品人妻一区二区中文八零| 亚洲AV永久无码精品一区二区| 中文字幕日韩理论在线| 一本大道无码日韩精品影视| 无码孕妇孕交在线观看| 无码成人精品区在线观看| 亚洲熟妇中文字幕五十中出| 无码av免费一区二区三区试看| 一区二区三区人妻无码 | 无码AV波多野结衣久久| 中文精品久久久久人妻| 欧美日韩中文在线视免费观看| 永久无码精品三区在线4| 丰满人妻AV无码一区二区三区| 无码人妻AⅤ一区二区三区| 熟妇人妻中文av无码| 最近中文字幕国语免费完整 | 最新中文字幕在线视频| 中文字幕无码日韩专区| 少妇中文无码高清| 免费无码AV一区二区| 精品人妻少妇嫩草AV无码专区| 免费A级毛片无码A∨| 亚洲第一极品精品无码久久| 亚洲自偷自偷偷色无码中文 | V一区无码内射国产| 日韩人妻无码精品久久免费一| 中文无码伦av中文字幕| 中文字幕无码日韩专区| 精品久久久无码21p发布| 精品久久久无码人妻中文字幕| 久久午夜福利无码1000合集| 蜜桃臀AV高潮无码| 中文字幕人妻无码一区二区三区| 精品人妻无码区二区三区| 伊人久久综合精品无码AV专区 | WWW插插插无码视频网站| 久久亚洲精品无码播放| 久久无码AV中文出轨人妻| 无码人妻少妇久久中文字幕蜜桃|
