文章來源:中國核工業集團公司 發布時間:2014-08-28

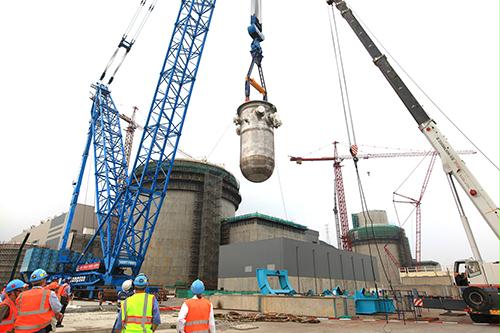

8月25日上午,三門核電2號機組壓力容器筒體就位至其四個支撐上,壓力容器吊裝工作完成,整個吊裝過程順利,質量、安全受控。這標志著2號機組反應堆主系統安裝工作正式開始。
壓力容器(RV)重279噸、高10.2米、外徑4.4米,是反應堆冷卻劑系統承壓邊界,起到堆芯支撐和放射性包容等作用,屬于核安全一級設備。
針對2號機組壓力容器吊裝工作,各參建方結合1號機組壓力容器施工經驗反饋,對施工方案進行了優化,制定了壓力容器到場后一周內將其就位的計劃,通過精心組織與認真實施,保證了2號機組壓力容器的如期就位。
