中國水電投資的柬埔寨甘再水電站大壩主體工程開建
中國水電投資的柬埔寨甘再水電站大壩主體工程開建

文章來源:中國水利水電建設集團公司 發布時間:2008-11-14

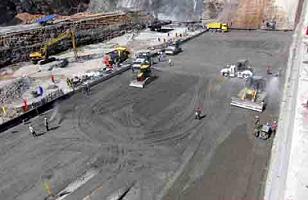

11月12日,中國水電集團首個BOT模式進行的境外水電投資項目,柬埔寨甘再水電站大壩工程順利實現大壩6號壩段碾壓混凝土澆筑,拉開了大壩主體工程的施工序幕。按計劃,主壩工程將于11月18日實現截流。
甘再水電站項目是我國目前最大的BOT境外水電投資項目,也是柬埔寨目前最大的引進外資項目。2007年9月18日,甘再水電工程正式開工。目前,項目左、右岸拌和系統及砂石系統已建成投產,公路橋橋梁安裝正在進行,第一臺塔機投入生產。反調節圍堰截流成功。
2006年2月23日,中國水電集團國際公司與柬埔寨工礦能源部、柬埔寨電力公司簽署項目實施和購電協議,由中國水電集團國際公司投資建設,中國水電八局有限公司承擔項目土建及機電安裝任務,主要工程內容包括碾壓混凝土重力壩、右岸發電廠房;電站裝機3臺,總裝機容量19萬千瓦,年均發電量4.98億度。
甘再水電站項目位于柬埔寨湄公河上,距金邊150公里,工程總投資2.8億美元。預計在2010年2月26日將實現首臺機組發電,2010年10月18日竣工,總工期56個月。
