中國水電投資建設的柬埔寨最大水電站順利截流
中國水電投資建設的柬埔寨最大水電站順利截流

文章來源:中國水利水電建設集團公司 發布時間:2008-11-20
柬埔寨電力供應十分緊張,建設甘再工程開發柬境內的水力資源、建設水電強國是柬埔寨政府和人民多年的夢想。2006年4月8日,我國總理溫家寶與柬埔寨王國政府總理洪森在金邊簽署甘再水電站建設協議。甘再水電站是柬埔寨的“三峽工程,位于柬埔寨貢布省象山山脈下的甘再河上,距金邊150公里,總投資2.8億美元。樞紐工程由碾壓混凝土大壩、反調節堰、引水隧洞及三個發電廠房等水工建筑物組成。碾壓混凝土大壩高114米,碾壓混凝土方量150萬立方米。電站總庫容6.813億立方米,有效庫容3.271億立方米,電站總裝機容量為19.33萬千瓦,年平均發電量為4.98億千瓦時。2007年9月18日,工程正式開工。全部機組投產進入商業運行,將使柬埔寨電力供應翻一番。

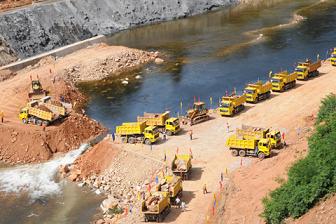

甘再水電站是中國水電集團第一個BOT水電站項目和目前中國在柬埔寨最大的投資項目,也是柬埔寨已正式開工建設的最大的水電工程,具有發電、灌溉、供水、旅游等多項功能。承擔工程建設任務的水電八局有限公司適應市場、適應全新的管理模式,精心組織、精心施工,全力推動工程建設,排除了一個又一個障礙,使工程進度比投標計劃的節點目標大大提前,2007年 12月15日,右岸砂石及拌和系統投產; 2008年3月15日,左岸大砂石及拌和系統投產; 同年10月23日,反調節電站圍堰截流成功; 同年11月12日,大壩澆筑第一倉碾壓混凝土。與此同時,經過一個月的充分準備,完成了大壩截流準備工作,僅今年一年完成投資1.6億元人民幣,提前實現了節點目標,和主體工程開挖到主體工程混凝土澆筑的重要轉移,工程質量及安全處于受控狀態,實現 “雙零”目標。
