11月29日,蘇丹麥洛維大壩廠房進水口一線混凝土施工全線達303米設計高程,提前達到2008年12月31日蓄水到300米高程。這是中國水電集團蘇丹麥洛維七五局聯營體連續奪得第9個節點目標。

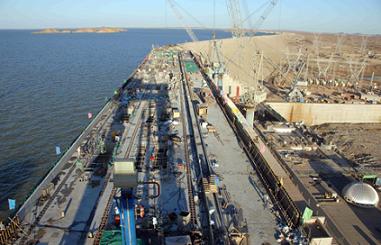

蘇丹麥洛維廠房進水口為鋼筋混凝土結構,左岸與河床粘土心墻段相連,右岸與非溢流壩段、溢流壩段相連,進水口壩段長301米,最大壩高67米,其混凝土澆筑總量達55萬余方,鋼筋用量4萬余噸,懸挑混凝土鋼結構臨時支撐量達600多噸,缺陷處理8500平方米。廠房進水口一線,按照混凝土結構分縫和適應混凝土溫控、穿插作業施工要求,以兩機一縫為標準,1號~10號機組段分成5塊依次排開施工,總計490個倉號。從2005年2月首倉混凝土澆筑至2008年11月29日最后一個倉號完成,歷時44個月。
麥洛維大壩是尼羅河干流上繼埃及阿斯旺大壩后興建的第二座大型水電站,也是蘇丹乃至非洲目前在建的最大水電項目。它位于蘇丹首都喀土穆以北350多公里處,是一項用于發電與灌溉的樞紐工程,計劃用5年時間,建成一座總長9.5公里,最大壩高達65米的大壩,形成一個庫容124.5億立方米大型水庫,灌溉線可延伸400多公里,面積達100多萬畝,300多萬人將因此受益。電站裝機10臺,總?cè)萘?25萬千瓦,相當于蘇丹全國現有60萬千瓦裝機容量的2倍以上。
