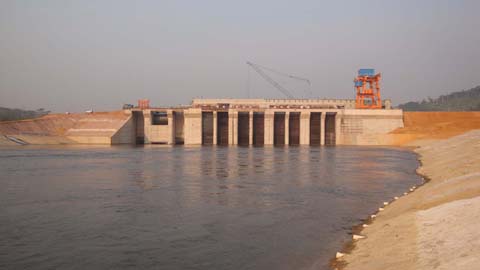

6月28日,中國水電集團承建的剛果(布)英布魯電站實現右岸至泄水閘段壩頂公路通車目標。
2009年1月24日英布魯電站順利截流后,中國水電集團工作重心由混凝土施工轉向土壩填筑和機電安裝施工。進入今年6月以來,施工人員緊緊抓住旱季這一施工黃金期,圍繞各個節點目標任務,不斷優化資源配置,工作效率大大提高。6月份項目部完成土壩填筑18萬立方米,并順利實現大壩左右岸貫通,極大的提高上壩效率,為提高大壩填筑完成量及順利實現旱季土壩填筑到頂?shù)墓?jié)點目標創造了非常有利的條件。
