國家核電掌握核電站筏基砼整體澆注先進技術
國家核電掌握核電站筏基砼整體澆注先進技術

文章來源:國家核電技術有限公司 發布時間:2009-04-22
世界首臺AP1000核電機組核島第一罐混凝土澆注順利完成

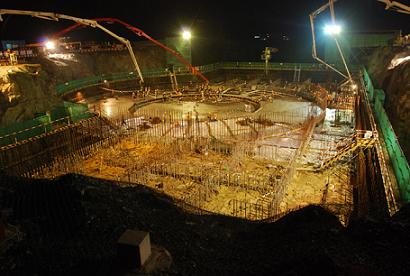

三門核電站一號機組核島筏基混凝土連續整體澆注場景
2009年4月19日,我國第三代核電自主化依托項目首臺機組、世界上首臺AP1000核電機組——浙江三門核電站一號機組核島第一罐混凝土澆注及養護取得成功,主體工程開工儀式在現場隆重舉行。中共中央政治局常委、國務院副總理李克強親臨工程建設現場,出席三門核電站一號機組主體工程開工儀式,宣布三門核電站一號機組主體工程建設全面開工,并親切看望中外核電工程建設者。
此前,按照我國第三代核電自主化依托項目核島合同和工程建設二級進度計劃確定的工程建設關鍵里程碑目標,國家核電技術公司組織三代核電自主化依托項目聯合項目管理機構(JPMO)、三門核電現場管理機構(SPMO)、工程施工單位中國核工業第二二建設有限公司等單位共同順利完成了浙江三門核電站一號機組核島筏基混凝土一次性整體澆注的艱巨任務。
來自三代核電自主化依托項目三門核電現場管理機構(SPMO)的消息表明,三門核電站一號機組主體工程第一罐混凝土澆注(FCD)工作取得了良好效果,這是迄今為止我國核電站工程建設首次采用核島筏基混凝土一次性整體澆注的先進技術,創造了世界上核電站核島筏基大體積混凝土整體連續澆注的成功范例。以此為標志,我國第三代核電自主化依托項目首臺機組——三門核電站一號機組核島工程建設全面展開,我國已經成功掌握核電站核島筏基混凝土一次性整體澆注的先進技術。
三門核電站一號機組核島筏基混凝土一次性整體澆注開始于2009年3月29日下午15時08分,通過核電工程建設者連續46小時58分鐘的澆注,到3月31日下午14時06分順利完成,一次性整體澆注混凝土量達到4982立方米。
三門核電站一號機組核島筏基混凝土連續整體澆注后的養護情景
核電站核島筏基混凝土澆注完成后,測溫過程控制和覆蓋保溫養護的要求很高,技術規格書要求溫差控制在25℃以下,這對于保證核電站核島筏基的質量至關重要。三門核電現場管理機構(SPMO)與核島施工承包單位對此高度重視,全體員工堅守崗位,實行每天24小時值班,認真做好后續混凝土的養護和監管工作。現場設置了98個測溫點,把核電站核島筏基養護面積擴展到3000平方米。在已經過去的近20天養護期內,混凝土養護工作達到了實時監察、快速反應、措施得力、效果明顯的要求,目前核島筏基的混凝土養護工作完全符合技術規范要求,混凝土養護狀況良好。
三門核電站一號機組是世界上第三代核電AP1000的首臺機組,無參考電站。澆注第一罐混凝土(FCD)前共涉及負挖基坑驗槽、填平找齊混凝度澆筑、底板外接地及下墊層混凝土澆筑、底板防水層敷設、底板上墊層混凝土澆筑、安裝底板下層鋼筋、安裝底板內接地、安裝上層鋼筋、安裝預埋管道、安裝內外墻插筋、安裝核島設備地腳螺栓、底板模板支設等12個行動項需要完成。
為確保澆注第一罐混凝土(FCD)取得成功,2008年5月,國家核電技術公司、國核工程公司、三門核電現場SPMO啟動了FCD專項計劃;2009年3月1日,完成了所有的實體準備工作;2009年3月10日,三門核電站一號機組核島完全具備澆注混凝土的實體條件,三門核電現場SPMO還進行過多次的模擬澆注;3月11日,國家核安全局組織相關專家對一號機組核島FCD進行檢查驗收;3月13日,三門核電現場SPMO完成對FCD的最后一次質量檢查。
根據我國確定的相關核電發展計劃,今后全國內陸核電站及新審批核電項目將采用以AP1000為主的三代核電技術。這意味著,我國成功掌握核電站核島筏基混凝土一次性整體澆注先進技術,將為未來第三代核電站批量建設奠定重要的技術基礎。
