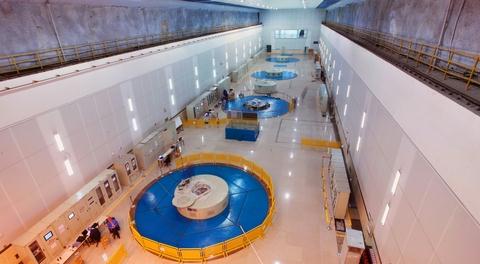

中國水電承建的惠蓄電站八臺機組全部投產發電
中國水電承建的惠蓄電站八臺機組全部投產發電

文章來源:中國水利水電建設集團公司 發布時間:2011-06-08
5月28日上午,廣東惠州抽水蓄能電站8號機組在經過相關動態調試后順利投入試運行。至此,由水電十四局有限公司及水電八局有限公司等承擔土建主體工程施工,由水電十四局有限公司擔負機電安裝施工的惠蓄電站8臺30萬千瓦可逆式機組全部投產。
惠州抽水蓄能電站總裝機容量240萬千瓦,與廣州抽水蓄能電站同等規模,并列國內一次性建成的最大抽水蓄能電站。工程投運對優化廣東電源結構、提高南方電網安全可靠運行和促進地方經濟發展等均起到積極作用。
該電站位于廣東省惠州市博羅縣城郊,是一座可調節的純抽水蓄能電站,在系統中承擔調峰、填谷、調頻、調相和事故備用的任務。分A、B兩廠布置,分別安裝4臺機組。電站主體工程于2004年10月1日正式開工,原計劃2011年12月最后一臺機組投產。2009年5月19日首臺機組(2號)進入試運行,8月26日進入商業運行;隨即3號和1號機先后于2009年9月、12月投入商業運行;4、5、6、7號機又先后于2010年2月、7月、9月、12月投入商業運行。先后實現“一年四投”和“一年三投”目標,刷新了抽水蓄能電站建設領域投產速度的紀錄。目前各臺機組運行穩定,8號機計劃于8月底正式投入商業運行。
水電十四局承擔了惠蓄電站的水道及廠房土建工程和全部機組及相關機電設備的安裝施工,水電八局擔負了上水庫的土建工程施工。
因惠蓄工程發電水頭高,高危作業面多;地下洞室埋長深,輸水系統戰線長;洞室群密布,施工難點多等特點。加之A、B兩個廠房系統同期建設,工作面多,施工干擾突出,致使施工組織協調工作量增大,也加大了工期、安全和成本的壓力。
施工中,水電十四局不斷開拓進取,積極探索項目管理,優化資源配置,加強質量安全的管控,搶回因設備到貨推遲、交叉作業干擾等各種因素影響的工期。并積極推進科技進步,在技術創新上取得了突破。與天津大學共同完成的“大型水電工程可視化仿真技術及其工程應用”技術成果,榮獲國家科技進步二等獎。并對曾榮獲國家科技進步二等獎的“XHM-7型斜井滑模系統”進行了改進完善,使性能更加優越,提升了我國斜井滑模的技術水平。2010年10月,“水電十四局廣東惠州抽水蓄能電站地下引水發電系統工程施工及機組安裝”,成功通過第六批“全國建筑業新技術應用示范工程”評審。專家組給予了“該工程應用新技術的整體水平達到國內領先水平”的高度評價。
