文章來源:中國長江三峽集團公司 發布時間:2013-06-25
繼23日水庫蓄水到位后,首次進入有水調試的右岸電站13號機組24日中午成功啟動,這意味著溪洛渡在通往即將發電的道路上又邁出了重要的一步。
從24日中午12點22分開始,在一個多小時的啟動過程中,機組的從零轉速逐步加速,按點動、25%、50%、75%、100%的額定轉速逐步上升,達到了每分鐘125轉的100%額定轉速。通過監控系統和人工旁站的雙重監測顯示機組運行良好,溪洛渡水輪發電機組首次開機啟動一次成功。
首次開機成功后,機組將預定的計劃進行包括熱穩定實驗、150%過速試驗、空載下的調速器、勵磁系統、計算機監控,機組同期并網及甩負荷試、負荷下的相關電氣試驗等多項試驗。所有試驗完成后,機組將經過在當前水頭下最大負荷72小時試運行考核,然后移交電廠正式投產發電。

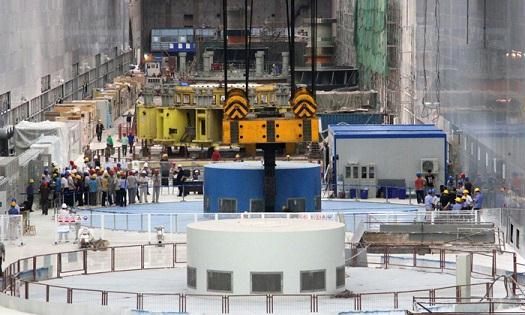

溪洛渡擁有18臺77萬千瓦的巨型水輪發電機組,從2011年5月首臺機組開始本體安裝,現已完成4臺機總裝及無水調試,安裝質量優于三峽標準。首批左右岸各一臺機組將于7月中下旬投產發電,今年內計劃投產10臺,約占全國今年新增水電裝機容量的四成以上。
