我國西氣東輸配套工程首臺燃氣輪機成功發電
我國西氣東輸配套工程首臺燃氣輪機成功發電

文章來源:國家開發投資公司 發布時間:2005-06-28
我國西氣東輸配套工程首臺燃氣輪機

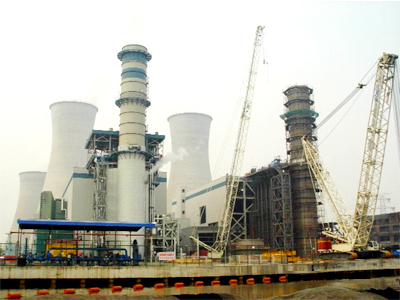

張家港華興燃機項目2×395MW工程#1機組投產發電
2005年6月27日凌晨2時58分,張家港華興燃汽聯合循環發電項目2×395MW工程#1機組順利完成168小時試運行,正式并網發電,成為我國第一捆燃機招標項目23套機組中首套進入商業運行的機組,也標志著我國“西氣東輸”配套工程第一臺大容量9F級燃氣輪機成功發電。
與此同時,該工程安裝工期創造同類型機組的世界記錄;同時也標志著我國天然氣開采、輸送、發電應用取得新成績,標志著大型燃氣輪機制造國產化邁出最重要的一步。
由國家開發投資公司和江蘇省合資建設的張家港華興電廠2臺35萬千瓦級109FA燃氣-蒸汽聯合循環發電機組,總投資28億元,是國家“西氣東輸”重要的配套發電項目,也是國家大型燃機國產化首批興建的10座電站之一。
該工程自2004年5月18日正式開工以來的短短一年內,就具備了整套啟動條件。10月19日燃機吊裝就位;3月3日進入分部試運;5月31日首次點火一次成功;6月8日首次并網一次成功;6月27日順利通過“168”小時試運行,正式移交生產,總工期僅406天。
燃氣輪機發電憑借其獨特的優勢,已成為世界各國也是我國電力發展的重要方向之一。隨著我國“西氣東輸”、近海天然氣和液化天然氣工程的進展,以及電力結構的調整,國家在北京、上海、廣東、江蘇等東部經濟發達地區規劃建設10座燃氣輪機電站,按照以市場換技術,國家統一“捆綁招標”方式,引進了國外先進的燃機制造技術,填補了我國生產大型燃機的空白。
該機組利用天然氣發電,發電效率遠遠高于燃煤電廠,沒有污染,啟停調峰性能好。同時,該機組的投產,對緩解長江三角洲地區能源供應緊張矛盾,保證順利“迎峰度夏”,優化能源結構,改善生態環境,促進地區經濟和社會全面協調可持續發展,都具有十分重要的意義。
