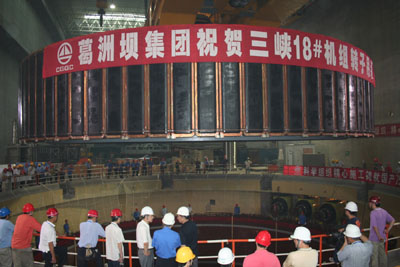

7月16日上午9:00時,葛洲壩集團成功地將三峽電站第二臺國產化機組——18號機組轉子吊裝就位。這是自7月10日以來三峽電站機組安裝的又一重大勝利,標志著我國第二臺國產化70萬千瓦級機組進入總裝調試階段。
三峽右岸電站共安裝8臺70萬千瓦級國產化機組,分為兩種不同的機型,分別由哈爾濱電機廠有限責任公司和中國東方電機股份有限公司制造。18號機組是8臺國產化機組中第一臺由東方電機股份有限公司制造的70萬千瓦級水輪發電機組。機組轉子主要由轉子中心體、扇形支臂、扭矩塊、磁軛、磁極、上下壓板、永久螺栓、上下擋風板、剎車板等部件組成,整體尺寸為18430.8毫米×3435.0毫米,轉子重達1694.5噸子。
針對兩種不同機型的國產機組安裝,葛洲壩集團三峽機電安裝項目部依靠三十多年積累的水輪機組安裝的豐富經驗,嚴格執行“精益求精、鍛造精品”的施工標準,加大技術總結與創新力度,嚴格遵守工藝流程、遵守安裝工序,攻克了國產機組安裝過程中的種種困難。在22000張磁軛疊片堆積工作完成后,經檢測其半徑、垂直度、圓度均達到三峽高標準要求,各項技術指標都在優良范圍之內。
18號機轉子從2006年9月11日開始進行組裝,經過了轉子中心體與支架組裝、焊接;磁軛疊片堆積;鍵槽板焊接與熱套、磁極掛裝與整體耐壓等程序之后,于16日上午順利進入機坑安裝就位。
承擔18號機組安裝任務的葛洲壩集團機電建設有限公司是中國葛洲壩集團公司的核心企業。該公司在國內安裝的水輪發電機組總容量已超過2500萬千瓦,占國內水電總裝機容量的近四分之一。在舉世聞名的葛洲壩水電站機電安裝中,創造了年裝機容量、年裝機臺數和裝機速度三個全國第一的記錄;在三峽左岸電站安裝的四臺機組,累計提前工期528天投產發電,創造了在同一電站年裝機投產210萬千瓦和70萬千瓦機組安裝工期290天兩項新記錄。7月10日,該公司安裝的三峽電站一臺國產化70千瓦級水輪發電機組成功投產發電,將我國水電機組安裝技術推向國際先進行列。
