向家壩水電站一期左岸主體首倉混凝土開倉澆筑
向家壩水電站一期左岸主體首倉混凝土開倉澆筑

文章來源:中國葛洲壩集團公司 發布時間:2007-09-20

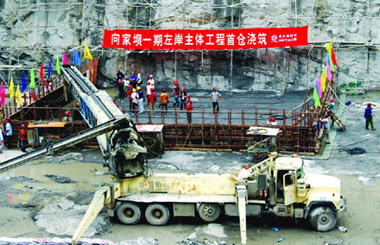

9月16日下午4時,向家壩水電站左岸主體工程首倉混凝土開倉澆筑,來自業主、監理和設計等單位的負責人目睹了這一歷史時刻,承擔施工任務的葛洲壩集團的建設者,終于迎來了向家壩水電站這一國家重點工程建設的新時期。
2007年是向家壩水電站一期工程建設最為關鍵的一年,主體工程混凝土能否按期開倉澆筑,關系到2008年工程能否按期截流,決定著向家壩水電站一期工程建設的成敗。
為確保左岸主體工程混凝土如期澆筑,葛洲壩集團向家壩施工局及時召開了“保度汛、保澆筑,創樣板工程”動員大會,制定了科學合理的施工進度計劃。7月份,因受左岸不良地質體處理和設計缺陷以及交叉作業等多重因素的影響,基坑開挖和主體工程混凝土澆筑遇到了非常大的困難。為確保大壩混凝土按期開倉澆筑,中國葛洲壩集團公司總經理助理、向家壩施工局局長邢德勇常駐向家壩,親自到現場指揮生產,并主持召開了大壩混凝土澆筑動員大會,要求各單位團結一致,攻堅克難,確保打贏大壩澆筑這一仗。
據現場施工人員介紹,左岸主體工程首倉混凝土累計方量425立方米,歷時20個小時,入倉混凝土符合溫控要求,澆筑強度滿足大壩高強度連續上升的需要。
