葛洲壩集團安裝的三峽電站25號機組開始有水調試
葛洲壩集團安裝的三峽電站25號機組開始有水調試

文章來源:中國葛洲壩集團公司 發布時間:2007-10-29
10月25日11時,由中國葛洲壩集團公司安裝的國產70萬千瓦水輪發電機組——25號機組,勝利實現機組一次啟動成功和過速實驗成功,從啟動到過速成功僅用2小時,創造了大型水輪發電機組從啟動到過速成功用時最短紀錄。
25號機組是我國在引進消化國外關鍵技術的基礎上,自主設計、制造、安裝的70萬千瓦級巨型空冷水輪發電機組。該機組由哈爾濱電機股份有限公司制造,其額定容量777.8兆伏安,最大容量840兆伏安,設計水頭85米。

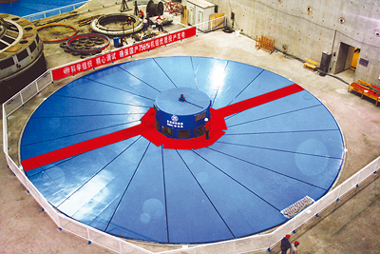

葛洲壩集團機電建設公司承擔25號機安裝任務,該機于2006年11月24日開始安裝;2007年8月13日轉子成功吊裝就位; 10月24日完成安裝及無水調試工作,10月24日17時45分開始充水, 10月25日上午9時機組正式啟動,機組過速實驗也在一次啟動成功后圓滿完成,從啟動到過速成功僅用了兩個小時,順利進入有水調試階段。
充水試運行是在機組正式投產前進行的綜合性試驗檢查,其目的在于根據有關技術規程和電站設計資料,對水工建筑物、機電設備等進行一次全面的質量檢查。
專家表示,25號機組總裝調試過程中各項指標均達到高于國家標準的“三峽優良標準”,機組啟動一次性成功、機組過速實驗圓滿完成,標志著大型水電機組國產化制造、安裝調試等技術逐步走向成熟。中國葛洲壩集團公司長期實踐中探索出的獨具特色的大型水電機組快速安裝技術,對于加快我國大型水電機組國產化的進程有著重要意義。
目前,三峽右岸電站12臺機組已有4臺機組投產發電。其中,由中國葛洲壩集團公司安裝調試的26號和18號機組,分別于2007年7月10日和10月22日正式投產發電,25號機組是三峽右岸即將投產發電的第三臺國產機組。
