中國水電集團提前完成溪洛渡圍堰填筑年計劃
中國水電集團提前完成溪洛渡圍堰填筑年計劃

文章來源:中國水利水電建設集團公司 發布時間:2007-12-14
12月5日,中國水電集團承建的溪洛渡水電站圍堰工程填筑量達80余萬立方米,已于11月20日提前40天完成今年計劃60萬立方米的填筑量。
圍堰工程是目前溪洛渡水電站建設直線工期重點控制的工程項目;它是在金沙江截流戧堤基礎上加寬加高形成,并進行防滲處理。按照整體計劃要求,上、下游圍堰工程必須在2008年6月全面完建,為攔河大壩提供無水施工條件。
溪洛渡工程上游圍堰為底寬約330米、最大高度78米的面板堆石土石圍堰,下游圍堰底寬約達200米。僅圍堰填筑一項,就多達200多萬立方米,這些填筑物料需從幾公里外的渣場一車一車拖來,并分層碾壓密實。圍堰防滲施工也是圍堰工程較大較重的任務之一,采用塑性防滲墻設計,其底部接防滲帷幕,上聯防滲芯墻,左右岸深入堰肩并接防滲帷幕;主河床塑性防滲墻深達40余米,還不包括其下40余米防滲帷幕灌漿,施工難度較大。

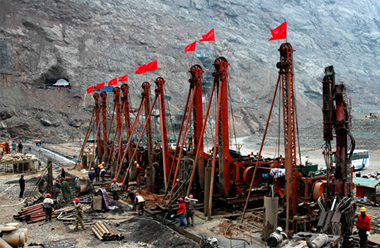

為加快圍堰工程施工步伐,建設者早在大江截流前就進行了上、下游圍堰堰肩開挖,并基本完成水上部分防滲帷幕灌漿的蓋重混凝土施工,開始帷幕灌漿鉆孔。截至目前,整個上、下游圍堰防滲閉氣工作已全部展開。
