災后重建:中國水電全力推動“第二都江堰”崛起
災后重建:中國水電全力推動“第二都江堰”崛起

文章來源:中國水利水電建設集團公司 發布時間:2009-05-19
被鄧小平譽為“第二個都江堰”的武引二期龍頭工程——武都水庫大壩工程施工進入度汛關鍵時期;中國水電集團水電八局正“背水一戰”,與洪水賽跑,緊鑼密鼓地推進大壩施工,全力以赴推動“第二都江堰”崛起。
武都工程是水利部、四川省重點水利工程,位于四川省江油市武都鎮上游4公里的涪江干流,主要建筑物有攔河大壩和壩后式廠房。攔河大壩為碾壓混凝土重力壩,最大壩高120米,壩頂長727米,庫容5.72億立方米;壩后式廠房裝機15萬千瓦。
2004年11月1日工程截流;2005年3月8日開始基坑開挖,6月10日完成大面積開挖,9月12日檔家埡砂石系統投產,9月13日混凝土拌和系統1×4拌和樓具備生產能力。經過近一年的變更設計和方案審批后,業主委托施工局實施新增的地質缺陷處理開挖與置換混凝土澆筑施工,新增地質缺陷開挖約18萬立方米,混凝土澆筑約20余萬立方米。中國水電八局充分發揮在巖溶地區大壩施工的技術優勢,于2006年12月底完成深層抗滑穩定開挖施工,于1月底通過建基面驗收,2月1日實現大壩混凝土開倉澆筑,3月23日開倉澆筑碾壓混凝土。
2008年5月12日,四川汶川發生8級地震。造成工地停水、停電,通訊、交通中斷,房屋震裂,工程受到嚴重破壞。災情發生后,中國水電八局立即啟動應急預案,沉著應對突如其來的自然災害,開展生產、生活雙自救,確保員工的生命安全,使工程損失降低到最低程度;同時積極承擔起中央企業的社會責任,參與地方政府組織的抗震救災工作,派裝載機疏通綿陽通往災區的道路;派吊車到綿陽機場參加救災物資的卸貨,派鉆機到唐家山堰塞湖參加搶險。受到業主和地方政府的高度贊揚。同年10月11日上午,武都水庫大壩工程金屬結構制作正式動工。大壩工程災后復工。

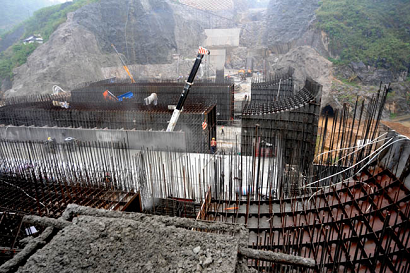

為了確保武都工程按期度汛,實現2010年的發電目標,武都大壩工程建設任務異常繁重,汛前澆筑混凝土總量28萬立方米,月均強度8萬立方米,高峰期要突破10萬立方米,3個底孔鋼襯1600多噸的制安和澆筑要達到汛前底孔溢流標準,是武都工程建設歷史上是沒有過的。施工局班子達成共識,決心背水一戰,克服震損大壩地質缺陷處理量大、結構復雜、入倉方式單一等困難,率領員工拼搶度汛目標的完成,施工局實行度汛風險抵押,開展勞動競賽活動,提出“大戰100天,確保武都大壩安全度汛”目標實現。從毛料開采、運輸,砂石料生產到大壩澆筑、金結制安等各個環節都制定了獎罰措施,大部位分解任務,層層落實責任制,3月份工程建設出現開門紅,超過汛期平均砼澆筑月強度8萬方的目標,特別是在13-15號壩段施工過程中,從EL586—EL598一次性連續上升12米,單倉混凝土3.3萬立方米,創武都工程歷史之最,4-5月份保持強勁的發展勢頭。
