葛洲壩集團參建的小灣水電站通過第二階段下閘蓄水驗收
葛洲壩集團參建的小灣水電站通過第二階段下閘蓄水驗收

文章來源:中國葛洲壩集團公司 發布時間:2009-06-29

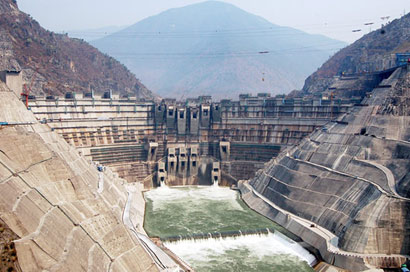

位于云南省西部南澗縣與鳳慶縣交界處的小灣水電站,系瀾滄江中下游河段規劃八個梯級中的第二級,電站總裝機容量420萬千瓦,設計壩高292米,是目前世界在建第二高雙曲拱壩。根據工期安排,電站首臺機組將于今年9月底投產發電。葛洲壩集團西南分公司小灣項目部承擔了電站左岸大壩24號至43號壩段混凝土澆筑及基礎灌漿、金結安裝施工任務,混凝土澆筑總量約380萬立方米。開工以來,小灣項目部按照“堅持高起點,確立高標準,追求高水平,創品牌,創一流”的總體工作目標,科學組織施工,確保了工程建設順利推進。2008年底,第一階段蓄水形象要求——電站導流洞下閘封堵目標順利實現。今年6月份以前,電站第二階段蓄水形象目標也順利實現:左岸大壩最低壩段混凝土順利澆至1205.5米高程,接縫灌漿達到1184.5米高程,帷幕灌漿達到1170米高程,固結灌漿達到1200米高程,導流底孔、中孔及放空底孔、泄洪中孔具備過流條件。6月中旬,小灣水電站順利通過了專家組進行的現場檢查驗收。
據悉,小灣電站第二階段蓄水將分兩步進行,7月20日前,電站蓄水將達到1125 米高程;8月底,蓄水將達到發電水位1160米高程,首臺機組今年9月底投產發電指日可待。
