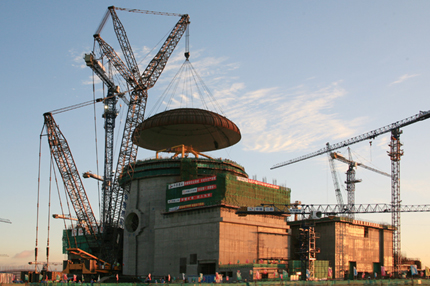

經過21個月的日夜奮戰,創下國內核電建設多項第一的福清核電站在8月18日上午成功實現1號機組穹頂?shù)跹b,比計劃工期提早了81天,這標志著福清核電1號核島已由土建階段全面轉向設備安裝階段。
據了解,核島穹頂作為反應堆廠房鋼襯里的一部分,起著密封核反應堆廠房的作用,是防止放射性物質泄漏的重要屏障。此次吊裝的穹頂下口直徑37米,高11.05米,重145噸,吊裝總重量達157噸。穹頂?shù)跹b分起吊、就位、旋轉、落鉤四個步驟,吊裝成功后,將為福清核電站今后的現場安裝、調試和運行奠定堅實基礎。
作為全國首個6臺機組連續建設的核電項目,福清核電自2008年11月開工建設以來各項工作進展良好,其中1號、2號機組分別于2008年11月21日和2009年6月17日開工建設,預計將分別于2013年、2014年建成投產;3號和4號機組負挖目前已基本完成,5號和6號機組也將于今年底開始負挖。
