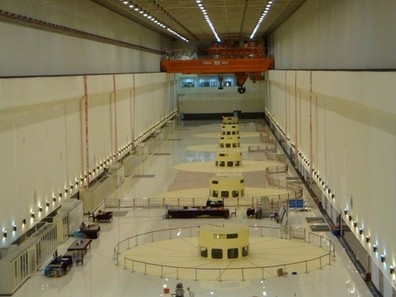

8月22日9點30分,中國水電建設史上建設規模僅次于長江三峽電站工程、設計裝機容量四百二十萬千瓦、年發電量一百九十億千瓦時的小灣水電站最后一臺機組正式投產發電。至此,小灣電站6臺70萬千瓦機組全部投產,標志著該電站機組全部發電時間比最初建設計劃提前兩年,比機電安裝合同工期提前一年零三個月,實現“330天六投”,開創了國內水電站70萬千瓦機組安裝的先例。
小灣水電站是國家重點工程和云南省實施國家西部大開發、“西電東送”戰略的標志性工程,是華能集團在建規模最大的水電項目,也是云南省有史以來單項投資最大的工程項目。電站是瀾滄江中下游河段“兩庫八級”梯級開發中的第二級,安裝6臺單機70萬千瓦機組,總裝機容量420萬千瓦,年保證發電量190億千瓦時,總庫容149億立方米,以發電為主,兼有防洪、灌溉、攔沙及航運等綜合利用效益。建成后年保證發電量190億千瓦時,將為云南提供強大電力,并有一半可送往廣東,社會效益十分顯著。
小灣電站由華能瀾滄江水電有限公司投資開發建設,中國水電集團十四局有限公司承擔電站全部機電安裝施工,一局、三局、四局、七局、八局、十四局有限公司和葛洲壩集團擔負了主體土建工程施工,共同為電站建設付出艱辛的努力。電站于2002年1月20日正式開工,2004年10月25日提前一年實現大江截流,2005年12月12日大壩首倉混凝土澆筑,2008年12月16日實現導流洞下閘蓄水。
作為在強地震區大江大河上興建的世界第一高拱壩,小灣水電站的建設攻克了一系列設計和施工中的技術難題,刷新了多項世界紀錄,是中國水電建設史上的一次飛躍,創造了水電建設史上的奇跡。該電站最大水頭251米,機組轉速150轉/分鐘,是目前世界上該容量單機水頭和轉速最高的水輪發電機組。并在同類型水輪機中首次使用筒閥裝置、發電機定子鐵芯高度超長等諸多技術,其指標均屬世界之最。電站1至3號機組分別于2009年9月25日、11月15日、12月23日先后投產,創下了70萬千瓦“89天三投”的全國紀錄;4至6號機組分別于2010年4月25日、6月22日、8月22日相繼投產發電,從首臺機組發電至最后一臺機組投產僅330天,整個電站建設的總工期比原計劃縮短兩年,從首臺機組投產到目前,該電站累計發電85億千瓦時。
