葛洲壩承擔的溪洛渡左岸電站九臺巨型機組埋件安裝告竣
葛洲壩承擔的溪洛渡左岸電站九臺巨型機組埋件安裝告竣

文章來源:中國葛洲壩集團公司 發布時間:2011-07-04

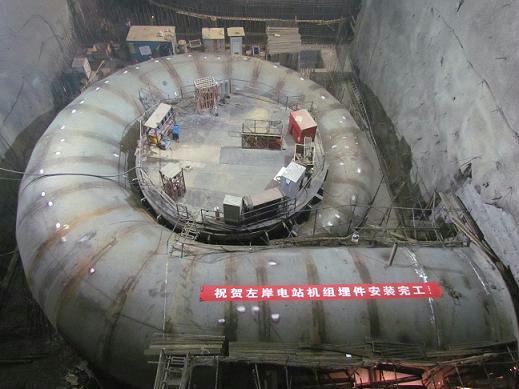

6月30日下午,隨著溪洛渡左岸電站2號水輪發電機組順利向土建返交面,由葛洲壩集團承建安裝施工的溪洛渡左岸電站9臺77萬千瓦機組的蝸殼安裝施工已全部完成,至此,該電站9臺巨型機組埋件安裝全部結束,并轉向機組本體安裝施工。
溪洛渡左岸電站機組埋件安裝于2009年12月16日正式開始,至2011年6月30日最后一臺機組埋件安裝向土建返交面,歷時562天,在此安裝施工過程中,葛洲壩人以創“精品工程”為目標,立足質量,加大技術力量投入,加強科技創新,強化資源統籌管理和現場質量安全文明施工管理,優質高效完成九臺77萬千瓦機組埋件安裝,總埋件安裝量達8600.52噸,最終數據顯示:金結埋件安裝形位尺寸全部達到溪洛渡優良標準,所有焊縫探傷檢查一檢合格率均大于98%,優于國際標準。
溪洛渡水電站位于四川省雷波縣和云南省永善縣境內金沙江干流上,是一座以發電為主,兼有防洪、攔沙和改善下游航運條件等巨大綜合效益的工程。整個水電站布置左右兩岸地下式廠房,各裝9臺單機容量為77萬千瓦的水輪發電機組,總裝機容量為1260萬千瓦,年發電量571.2億千瓦時,位居世界第三,是中國在建第二大水電站。
左岸電站9臺水輪發電機組及全廠公用設備安裝由葛洲壩集團機電公司承擔安裝施工。規模大、工期緊、質量要求高、地質條件復雜、施工技術難度大是該電站機電安裝施工顯著特點。其中,1至6號機組是哈爾濱電機廠制造;7至9號機組是上海福伊特公司供貨機組,技術結構迥異,其未知的風險向葛洲壩機電人提出了新挑戰。
今年下半年是溪洛渡左岸電站機電施工由埋件安裝轉向機組本體安裝的關鍵階段。目前計劃首臺投產發電的8號機組定子機座組圓已基本完成,為2013年6月投產發電奠定了良好基礎。
