中國水電承建功果橋電站壩體澆筑達到設計高程
中國水電承建功果橋電站壩體澆筑達到設計高程

文章來源:中國水利水電建設集團公司 發布時間:2011-07-22

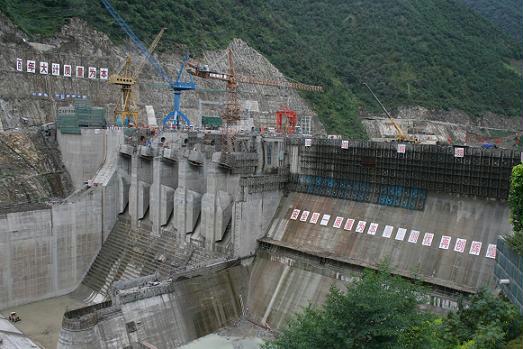

7月18日,瀾滄江功果橋水電站6號壩段最后一個倉號順利收盤。至此,由中國水電集團所屬水電四局施工的“西電東送”重點項目——功果橋水電站主壩17個壩段全部達到設計高程,土建施工宣告結束,為年內電站下閘蓄水及首批機組發電奠定堅實基礎。
功果橋水電站為瀾滄江中下游水電梯級開發“兩庫八級”方案中的最上游一級電站,國家清潔能源發展機制(CDM)項目,以發電為主,總庫容3.16億立方米,總裝機90萬千瓦,年發電量40.41億千瓦時。本工程樞紐主要擋水建筑物、泄洪建筑物、引水及發電建筑物等組成,攔河壩為混凝土重力壩,最大壩高105米,壩長356米。
2007年5月以來,水電四局先后在該項工程建設中承擔了電站右岸低線公路、導流洞施工支洞、左岸砂石加工系統建設及運行管理、功果街砂石加工系統建設及安裝等項目,并于2008年7月中標電站大壩土建及金屬結構制安工程。2008年11月22日,電站大江截流成功;2009年5月22日,主壩首倉開盤澆筑。施工中,由于管理措施到位,工程進度連年滿足合同要求;安全管控到位,實現“雙零”目標;施工質量優良,已驗主壩1924個單元工程,合格率100%,優良率90.5%,曾創造直徑21.9厘米、長度17.77米二級碾壓混凝土國內第二長芯紀錄。
根據施工計劃,今年10月電站首批機組將投產發電,2012年工程完工。該電站的建設,為合理開發利用瀾滄江豐富水能資源,增加云南電網電力供應,滿足電網用電增長及“西電東送”需要,變資源優勢為經濟優勢,促進民族地區經濟和社會發展有著重要意義。
