三峽集團向家壩工程向十月蓄水發電目標沖刺
三峽集團向家壩工程向十月蓄水發電目標沖刺

文章來源:中國長江三峽集團公司 發布時間:2012-09-05
向家壩水電站蓄水發電距今只有1個月時間。向家壩工程建設部透露,向家壩工程建設涉及蓄水發電的主要工程項目——大壩擋水一線、大壩基礎滲控和機組安裝等工作正按計劃抓緊推進,全面向蓄水發電目標奮力沖刺。
據了解,向家壩水電站下閘蓄水前樞紐工程必須滿足以下形象要求:2012年9月底,完成導流底孔所有閘門及啟閉機安裝與調試工作,具備下閘條件;擋水一線壩體混凝土全線澆筑至高程363米以上,具備初期擋水發電條件;完成高程354米以下大壩基礎滲控工程施工;完成首批發電機組安裝和調試等。

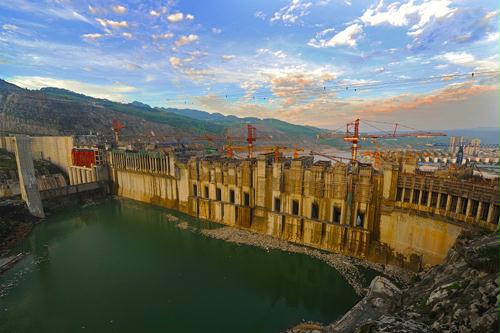

向家壩工程建設部副主任王毅表示,截至8月底,向家壩大壩擋水一線最低部位——泄3、4、5號壩段澆筑已至高程354米,單壩段離蓄水最低形象還剩3倉混凝土;其他大部分壩段均已澆筑超過高程363米,其中廠房壩段和升船機壩段最高均澆筑至高程374米,離壩頂僅10米之距。
“隨著大壩的升高,混凝土澆筑的主力——3臺塔帶機已經接近其澆筑高度極限。目前,大壩澆筑手段轉變為“塔帶機與胎帶機“接力”澆筑以及纜機、建塔機配合澆筑的方式。”王毅說,“當前大壩施工十分緊張,計劃細排到天,每個節點逐項推進完成。”
廠壩部副主任黃燦新介紹說,大壩擋水一線滲控工程除了泄洪壩段防滲墻缺陷處理和泄6至泄13號壩段的加深帷幕灌漿外,其他大壩基礎滲控基本完成;下閘蓄水要求的所有滲控工程都將于9月底全部完成。
機電安裝項目部副主任涂陽文說,向家壩水電站將率先投產的首批機組——右岸電站8號機組已完成無水調試、初步具備發電條件;7號機組也即將完成機組總裝工作。與首批機組投產發電相關的設備安裝、試驗、調試等工作也都來到沖刺的跑道上,被逐項梳理推進。
用于下閘蓄水的左岸1至5號導流底孔閘門門葉已組裝完成,正在焊接;閘門液壓提升系統可望于9月上旬全部安裝、調試完成。6號底孔閘門及卷揚式啟閉機安裝正在緊張進行。
廠壩部工程師宮照光表示,在剛剛過去的這個夏季,工地強降雨次數少、高溫天氣短暫;如今秋天腳步踏至,天氣逐漸轉涼,這給大壩施工創造了很好的條件。“只要每天的施工計劃落實下去,9月底滿足下閘蓄水前工程形象要求沒有問題!”他說。
