9月25日上午,中國核建中核二二承建的昌江核電工程2號機組順利實現了土建施工過程中的里程碑節點——穹頂吊裝。

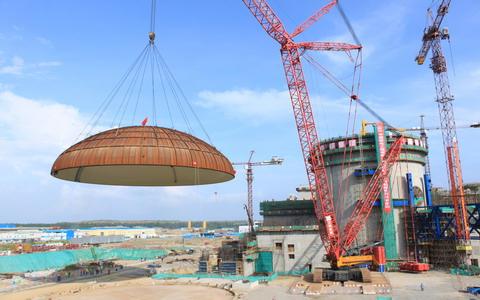

8時38分,海南核電有限公司總經理孫云根一聲令下,起重能力達900噸的SCC9000履帶式起重機緩緩啟動,重達173噸的反應堆安全殼穹頂被穩穩吊起,經過48分鐘的起吊、對接,于9 時26分吊裝成功。
自2010年4月25日昌江核電工程正式開工以來,中核二二昌江項目部克服臺風、強降雨、連續高溫干旱等惡劣自然天氣的困難,取得了1號機組提前28天完成穹頂吊裝的成績,在確保工程質量、安全進度的前提下,工程建設積極穩妥向前推進。
今年以來,中核二二昌江項目部認真總結1號機組穹頂吊裝的經驗,精心組織,成立各子項奮戰指揮部,從技術、施工、質量、安全、經濟等方面采取一系列措施,并組織專家對吊裝方案進行全面評審,對吊車行徑路線和吊裝過程進行嚴密規劃,確保了2號機組穹頂吊裝節點目標的按期實現。這一階段性成果的取得,是昌江項目部全體職工夜以繼日、奮力拼搏的結果,再次展現了中國核建鐵軍的風采。
2號機組穹頂成功吊裝就位,標志著昌江核電2號機組由土建施工轉入全面安裝階段,為昌江核電的投產運營奠定了堅實的基礎,向國慶63周年獻上了一份賀禮,為中國核建增添了新的光彩。
