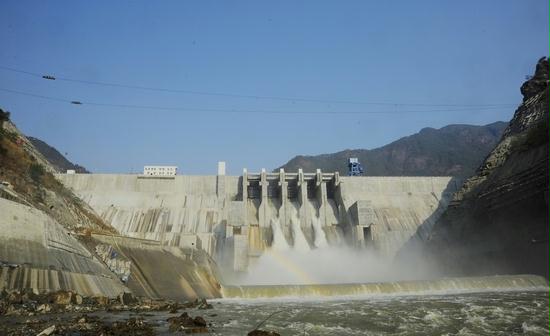

中國電建設計施工的官地水電站全部投產
中國電建設計施工的官地水電站全部投產

文章來源:中國電力建設集團有限公司 發布時間:2013-03-28
3月25日清晨,由中國電建集團所屬成都院設計、中國水電股份公司承建的國家“西電東送”重點工程、四川省“十二五”期間投產的首座百萬千瓦裝機的大型水電站——雅礱江官地水電站最后一臺機組在經過72小時試運行后,正式進入商業運行。
官地水電站是雅礱江干流上梯級開發建設的大型電站之一,電站總裝機容量240萬千瓦,年平均發電量117.76億千瓦時,歷經近8年建設,官地水電站全部建成投產后,每年可向川渝電網和華東電網輸送117.76億千瓦時的清潔優質電能,相當于每年減少燃煤消耗529萬噸,每年減少二氧化硫排放約8萬噸、二氧化碳排放846萬噸,減少粉塵排放20.9萬噸,減少廢渣排放137.8萬噸。
四號機組是該電站的最后一臺機組,前三臺機組均于2012年提前投產發電,實現了“一年三投”的目標。四號機組在2012年10月份進入全面安裝階段,承擔安裝任務的中國水電七局官地機電安裝項目部全體職工,在連續完成三臺機組的安裝調試任務后,全力以赴,投入了最后的沖刺,并按照業主單位的要求,以達標投產的標準開展工作。2013年春節過后,這臺機組進入了機械調試、電氣調試、有水啟動調試和遠程電網可控調試等試驗程序,3月22日下午進入72小時試運行。
官地水電站最后一臺機組投產,標志著二灘水電由單一電站管理進入了多電站群運行管理的新時代,對深入推進國家西部大開發戰略,推進“西電東送”,優化國家電源結構,將四川水能資源優勢轉化為經濟優勢,緩解四川及華東電網的用電緊張局面,促進節能減排、實現清潔能源發展都具有十分重要的意義。
