我國第二大水電站溪洛渡電站下閘蓄水
我國第二大水電站溪洛渡電站下閘蓄水

文章來源:中國長江三峽集團公司 發布時間:2013-05-06

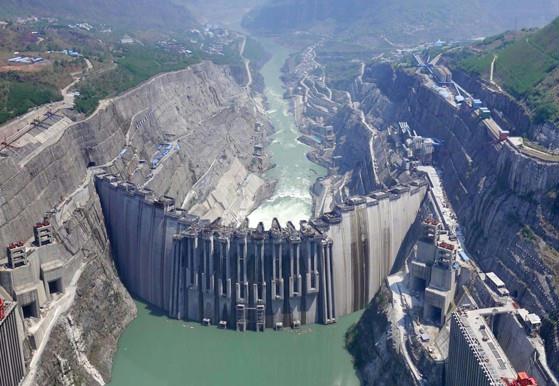

5月4日上午,溪洛渡水電站開始第一階段蓄水。
據介紹,目前大壩最高已澆筑到608米,工程各部位施工形象滿足下閘蓄水要求。
宣布蓄水開始后,操作員在壩上按下按鈕,4號導流底孔的巨型弧形閘門緩緩下落,原本高10米、寬5米面積為50平方米的導流底孔過流面逐漸縮小,水柱變得越來越強勁,水聲也變得越來越轟鳴。20分鐘后,弧形閘門將導流底孔完全封閉,上游水位開始升抬,溪洛渡水庫開始形成。
根據上游來水量歷年數據分析,蓄水方案作出了測算:此次蓄水到540米高程,最短約需51天,最長約需63天。為滿足下游航運的要和保證大壩穩定及施工安全,蓄水期間將根據需要開啟和關閉壩體上數個過流孔洞,讓水位緩慢抬升。蓄水到500米期間,每天水位上升不超過3米,500米到540米期間,每天不超過2米。
此次蓄水將從440米蓄至540米高程,水位抬升100米,庫容將達51.1億立方米。
