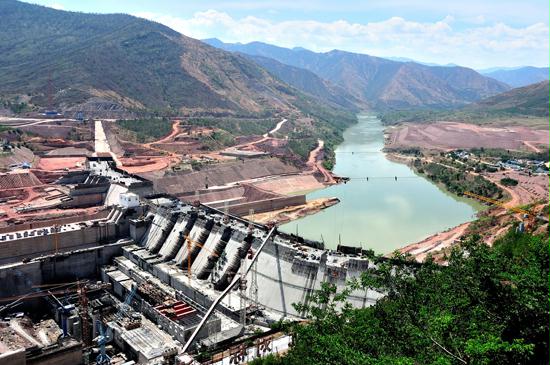

5月31日,由中國能源建設集團有限公司葛洲壩西南分公司承建的觀音巖水電站主體大壩全線澆筑達到1082米高程,具備了攔擋百年一遇洪水的能力。
根據施工進度安排,2013年觀音巖水電站汛期設計標準水位為1080.71米。為滿足擋水要求,首要任務是保證主體大壩在5月31日前澆筑達到擋水高程,5月底前必須完成澆筑109萬立方米,占2013年全年澆筑任務的60%。
為此,葛洲壩西南分公司克服設備、澆筑手段、道路限制等諸多困難,全力沖刺1082米高程目標。項目部精心制定了倒排工期表,優化了施工工序,大膽采用7個壩段并倉,單倉升層7米等施工手段,澆筑過程中,前方生產管理部門嚴抓過程控制,層層分解施工任務至每日、每班,各項生產環節緊密銜接,確保生產計劃按期推進。在確保質量、安全的前提下,最終實現了1082米度汛目標,為順利完成全年生產任務創造了堅實的基礎,展示了葛洲壩人敢打硬仗、誠信履約的風采。
