文章來源:中國長江三峽集團公司 發布時間:2013-12-11

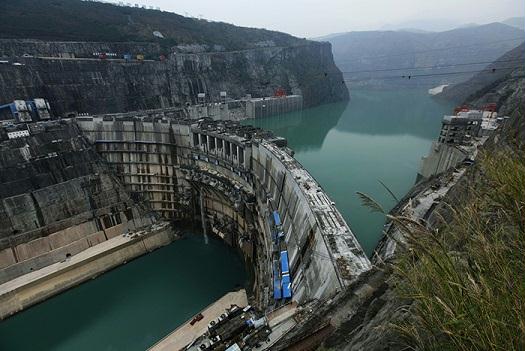

12月8日17:02分,溪洛渡水庫成功蓄水至560米,順利完成第二階段蓄水任務,為第三階段蓄水至600米水位打下堅實的基礎。中國三峽集團投資開發建設的溪洛渡工程,正在朝著預定目標,穩步推進各項工作。
據了解,溪洛渡水庫蓄水一共分為三個階段;第一階段蓄水至540米高程,第二階段蓄水至560米高程,第三階段預計明年8月下旬開始,水位將抬升至600米正常水位。
2013年5月4日,經國家驗收委員會同意,溪洛渡電站3號、4號導流底孔開始下閘,進行第一階段蓄水。蓄水期間水位上抬100米,從440米上升至540米死水位,于6月23日蓄水完成,歷時51天。11月1日上午9點,除機組發電過流外,其他泄洪孔口均關閉。按計劃每天小幅度提升水位,直至12月8日達到防洪限制水位560米。此次蓄水用時38天,庫區震動及拱壩位移情況均保持在設計預測值范圍內,庫區居民生活與航運狀況正常。
溪洛渡水庫總庫容為126.7億立方米,此次蓄水至560米后庫容達到69.23億立方米,占整個庫容50%以上,為金沙江流域最大的水庫。
溪洛渡左、右岸地下電站計劃各安裝9臺功率為770兆瓦的水輪發電機組,總裝機容量13860兆瓦。2013年7月首批機組發電,截止目前已有11臺機組投產,預計2014年余下機組全部竣工投產。
根據工程建設需要,庫區水位將在2014年2月下旬消落至540米。
