由中國水電建設集團閩江工程局承建的戈蘭灘水電站大壩工程,經過工程建設者兩年多精心施工,7月5日順利實現下閘蓄水,為實現電站發電奠定了堅實基礎。

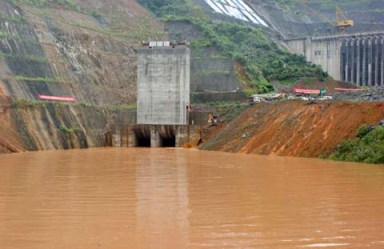

7月5日上午11時10分,一聲“下閘”令后,左岸導流洞口兩扇閘門在啟閉機的驅動下,依次緩緩下降,每扇重149噸的閘門經過10分鐘的順利運行,逐步扎進滾滾洪流之中,安放在EL372導流洞底板上。戈蘭灘電站歡呼聲和鞭炮聲響成一片。電站成功下閘蓄水是戈蘭灘水電站建設上的又一里程碑,為實現電站發電奠定了基礎。
7月5日下午3時,對導流洞封堵門進行了全面檢查,封堵效果良好,完全達到規范要求;7月6日壩前水位達到EL420高程,進入大壩廊道內進行全面檢查,情況良好,未發現異常現象。
戈蘭灘水電站自2006年1月15日截流以來,2006年10月戰勝超標洪水,2007年7至8月又戰勝了50年一遇的特大降雨量以及地質災害,克服旱季缺水,雨季時間長等諸多客觀困難。目前已經完成124萬立方米,主壩已澆筑至EL447高程,工程進展順利。
戈蘭灘水電站位于云南省普洱市江城縣(右岸)和紅河州綠春縣(左岸)交界的李仙江上,是李仙江干流七個梯級電站的第六級,電站以發電為主,水庫總庫容4.09億立方米,電站壩高113米,大壩混凝土總量135萬立方米,壩頂高程458米,工程總投資近30億元。
戈蘭灘水電工程建設創造多項全國第一:大壩混凝土澆筑全部采用摻合料替代粉煤灰新工藝;大壩溢流面抗沖耐磨混凝土與主壩澆筑同步上升新工藝;大壩碾壓混凝土芯樣15.86米刷新國內紀錄;大壩整體無列縫。已經被大唐國際公司列為爭創文明樣板工地之一。鑒于在工程施工管理工作的卓越表現,閩江局戈蘭灘項目部已經先后被福建省和中華全國總工會授予“工人先鋒號”。
