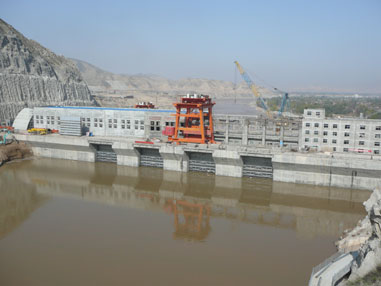

11月2日11時06分,經過72小時的試運行,烏金峽首臺機組的巨大電流并入甘肅省電網,烏金峽水電站首臺機組提前兩個月投產發電,向年內“雙投”目標又邁出了堅實的一步。
黃河烏金峽水電站位于甘肅省白銀市及靖遠縣境內,為黃河小三峽“小峽、大峽、烏金峽”最下一級電站。該電站安裝4臺3.5萬千瓦燈泡貫流式水輪發電機組,總裝機容量14萬千瓦,年均發電量6.83億千瓦時,是目前甘肅境內在建項目中單機容量較大的機組。烏金峽水電站的建設,將在改善地區電源結構、促進地方經濟發展、加快白銀市能源基地建設、落實甘肅省“工業強省”戰略實施、構建和諧社會等方面起到積極的作用。
在土建及金屬結構工程施工中,中國水電集團水電三局有限公司按照“規范管理、爭創效益”的管理理念,建立了質量、安全等管理體系,制定了詳細的施工計劃,狠抓工程施工的過程控制,整個施工過程實現了正規化管理和規范性操作,工期也大大提前,項目部的履約意識得到了業主、監理的高度評價。同時,項目部加強施工的成本控制,嚴格施工材料管理,取得了較好的效果。在一系列規范的管理之下,項目部也取得了良好的經濟效益。
2006年12月份實現大江截流目標之后,中國水電三局又先后按期完成了基坑開挖、首倉混凝土澆筑等工期,2007年6月實現了土建向機電安裝交面的節點工期。11月25日,首臺機組管形座安裝交面。在隨后的機電安裝施工中,制造安裝分局烏金峽項目部在工期緊、任務重的情況下,克服施工相互交叉、作業面狹窄等不利因素,于2008年8月26日實現了1號機組主軸吊裝,9月中旬相繼實現了轉子和定子吊裝,10月中旬實現了啟動試驗的條件,確保了施工進度始終處于受控狀態。
目前,承擔施工任務的中國水電三局有限公司正在向年內“雙投”目標發起最后沖刺。
