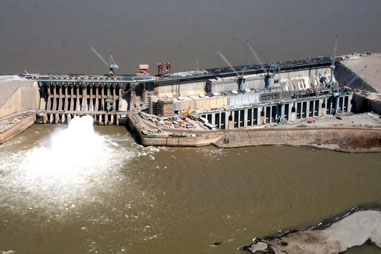

10月31日,中國水電集團承建的蘇丹麥洛維電站水庫蓄水達到295米高程。這是中國水電集團水電七局、五局聯營體麥洛維項目部連續實現的第五個工期節點目標。
8月26日,中國水電集團七五聯營體與業主正式簽訂了新的工期節點目標后,立即召開了大干動員會,對出臺了《關于關鍵施工項目的工期獎勵政策》,及時有效補充新的勞動力資源和挖掘現有潛力,為大干快上做好資源投入。
從9月初,麥洛維項目部在重點工區、重點部位采取有效施工組織措施,鎖定節點,倒排工期。瞄準麥洛維大壩廠房進水口、廠房主機間、兩岸面板壩防浪墻混凝土澆筑施工三項控制性目標,展開了又一場攻堅戰,確保每一個節點目標的完成。在這場攻堅戰中。各工區先后成立了搶工領導小組,出臺獎勵政策,加大激勵機制,保證一線員工能夠最大程度的受益,充分調動他們的工作積極性,經過4200多名中方和當?shù)貑T工日夜苦戰,截至10月31日,麥洛維大壩工程新的工期節點目標取得令人滿意的進展:水庫蓄水達到目標要求:9月30日達到290米高程;10月10日達到292米高程;10月15日達到294米高程;截至10月31日,大壩蓄水已經達到295米高程。
目前,整個麥洛維大壩工程進展順利,根據新的工期節點目標要求,麥洛維大壩工程施工重點和難點部位仍然集中在廠房進水口和廠房5、6號主機間。為滿足各階段蓄水計劃,七五聯營體麥洛維項目部正按新的工期節點目標和總體施工計劃繼續艱苦拼搏和鏖戰,有序推進工程各部位施工進程,力爭按期全面實現新的工期節點目標。
