葛洲壩集團承建的向家壩工程實現破堰進水
葛洲壩集團承建的向家壩工程實現破堰進水

文章來源:中國葛洲壩集團公司 發布時間:2008-12-19

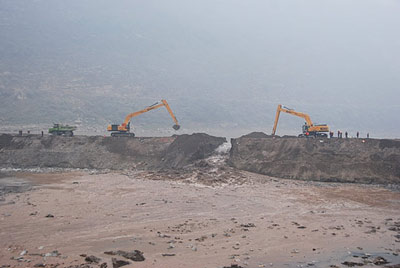

10時左右,兩臺反鏟在堰體上奮力開掘出一條深槽,奔騰不息的江水沖破向家壩一期上橫圍堰堰外25萬立方米淤沙的阻隔,流入向家壩一期左岸基坑,順利通過導流底孔,從而實現了向家壩一期圍堰成功破堤進水的目標。
一期圍堰破堰進水,向家壩左岸一期工程正式導流,這標志著我國目前在建第三大水電站——向家壩水電站一期工程分期導流目標順利實現,為向家壩二期工程截流打下堅實的基礎,是向家壩水電站建設中一期工程向二期工程轉換的一個重要里程碑。
承擔施工任務的葛洲壩集團向家壩施工局,自工程開工以來,堅持打造西部典范工程,發揚葛洲壩人頑強拼搏、不畏艱險的精神,先后成功攻克了一期土石圍堰填筑、國內最大規模的沉井群施工、被譽為“亞洲第一跨”的3臺平移式纜機安裝運行、不良地質體處理、夏季高強度混凝土澆筑、上下橫圍堰干凈拆除等一系列施工難題,歷盡艱辛,克服了不良地質體處理、纜機故障對工期近8個月的影響,成功實現了今天破堰進水的目標,整體工程形象完全滿足大江截流要求。
向家壩水電站是金沙江下游河段規劃的最末一個梯級,工程的開發任務以發電為主,同時改善航運條件,兼顧防洪、灌溉,并具有攔沙和對溪落渡水電站進行反調節等作用。向家壩水電站正常蓄水位380米,水庫總庫容51.63億立方米,裝機容量6400兆瓦。電站采用第一期工程先圍左岸、第二期圍右岸的分期導流方式。
