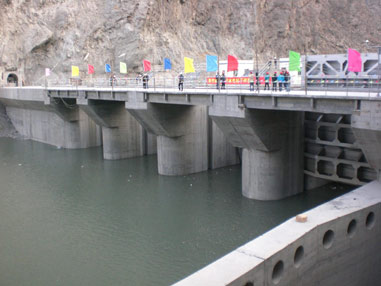

12月12日,由中國水電集團自主開發的四川柳坪水電站首部樞紐工程提前下閘蓄水, 為年底的機組投產發電奠定了堅實的基礎。
柳坪電站位于四川省阿壩藏族羌族自治州境內,系岷江上游黑水河干流水電規劃“二庫五級”開發最下游梯級電站,電站裝機120MW,將有效改善下游環境和生態用水。
“5.12”汶川大地震中,該項目的電力、通訊、運輸道路全部中斷,設備損壞嚴重。中國水電集團一手抓抗震救災,一手抓恢復生產,為了早日給災區重建送上潔凈能源,中國水電集團明確提出震前2008年12月31日首臺機組發電的目標不變。在余震不斷的情況下,中國水電集團各參戰單位組織人員和材料輾轉上千公里進場,組織對受損設備和施工道路進行修復,短短數日就開始恢復正常施工,經過項目部全體員工的不懈努力,提前7天達到蓄水條件。
截至12月14日,柳坪電站庫區水位達到設計正常蓄水位高程,12月15日零晨12點,引水隧洞沖水完畢,目前,柳坪電站庫區結構物穩定,蓄水順利完成。
