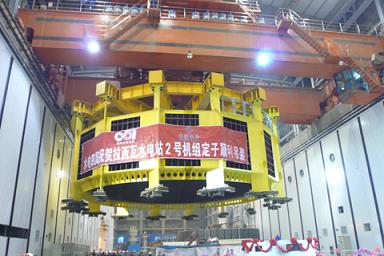

4月13日,由中國水電集團水電四局有限公司承擔安裝的拉西瓦水電站2號發電機定子吊裝就位。這項工作的完成,為保證年內機組按期發電奠定了堅實的基礎。
拉西瓦水電站是黃河流域裝機容量最大、單機容量最大、水頭最高、單位千瓦造價最低的水電站。為保證定子吊裝的順利完成,承擔安裝工作的中國水電四局機電安裝分局成立了定子吊裝現場組織機構,制定了嚴密的技術措施、質量、安全保證措施,黃河水電公司工程建設分公司和監理單位在吊裝現場進行了周密協調。上午9時整,隨著一聲清脆的哨聲,2號機定子從主廠房地面緩緩升起,30分鐘后,安全平穩就位。該定子于2008年11月4日開始組裝,2009年2月20日順利通過鐵損試驗,完成全部組裝工作。經檢驗,其合格率100%,優良率98%。
位于青海省貴德縣與貴南縣交界黃河干流上的拉西瓦水電站,是黃河上游龍羊峽至青銅峽河段規劃的大中型水電站中緊接龍羊峽水電站的第二個梯級電站,是西部大開發西電東送北部通道電源建設的重點工程,也是實現西北水火電“打捆”送往華北電網的戰略性工程。電站總裝機容量4200兆瓦,裝有單機容量700兆瓦的水輪發電機組六臺,多年平均發電量102.23億千瓦時。拉西瓦水電站混凝土雙曲拱壩最大壩高250米,壩頂中心長度459.64米,總庫容10.79億立方米。電站建成后主要承擔西北電網的調峰和事故備用,對即將實施的西北電網750千伏網架起重要支撐作用。電站于2004年年初實現河床截流,2004年9月開始壩肩開挖,2006年4月15日,大壩第一塊混凝土澆筑。工程計劃2009年6月實現首臺發電機組發電,2011年實現工程竣工。
拉西瓦水電站工程代表當今世界水電建設的先進水平,具有極大的挑戰性,工程建設中面臨諸多世界性難題,兩岸邊坡呈V字型峽谷高差達700多米,地下洞群密集,地質條件復雜,施工難度大。黃河水電公司工程建設分公司按照中國電力投資集團公司提出的努力實現安全、質量、進度、造價四大控制超越黃河上游已建工程的目標,發揚“艱苦奮斗,無私奉獻,科學務實,爭創一流”的精神,與科研、設計、監理、施工單位一道,團結協作,精心組織,統籌安排,科學管理,保證了工程建設的穩步推進。
