        中國水電承建小灣電站引水發電系統土建及金結安裝主體工程完工

        文章來源:中國水利水電建設集團公司  發布時間:2009-07-14

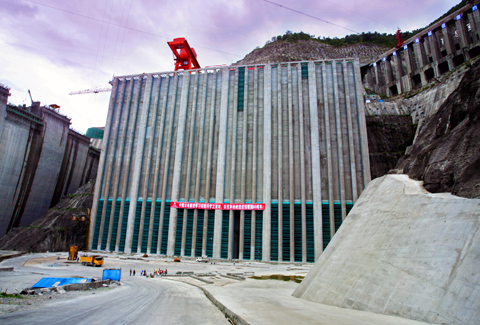

        .  日前,中國水電集團承建的小灣水電站進水塔攔污柵通過驗收,標志著進水塔工程建成,至此歷經5年多艱苦努力,該電站引水發電系統土建及金結安裝主體工程完工。

          小灣水電站裝機6臺,總容量420萬千瓦。引水發電系統土建及金結安裝工程是該電站最大最重要的工程之一,包括地下廠房、引水、尾水三大部分,由三大洞室和六條引水壓力管道、六條母線洞、兩條尾水洞及交通洞等龐大的地下洞室群和地面進水塔等工程組成。在不到0.3平方公里的山體里,布置了總長17公里的88條地下洞室。洞室相間距小,受三級結構面、蝕變帶等地質結構影響,施工圍巖穩定是公認的世界級難題。地下廠房尾水管挖空率高達68%屬世界之最,84.88米直立墻穩定又是世界之最,30.6米大跨度、埋深500多米世界罕見。共有洞挖221萬立方米,明挖26萬立方米。主副廠房長298.9米、寬30.6米、高82米,是國內最大的水電站地下廠房之一。整個系統工程規模宏大,施工技術十分復雜,極具挑戰性,在國內屈指可數。

          該工程于2003年11月12日開工。施工中,中國水電141聯營體依靠技術創新和采用新工藝、新材料,確保了工程的優質快速推進。尤其在地下開挖中,成功穿越了國內罕見的F7特大斷層,保證了工程安全。并開挖成了一流質量的地下廠房等洞室,在巖壁吊車梁巖臺開挖中進行了積極探索,采取了定位、定人、定鉆、定責、定時、定額、定標準的“七定組織法”和每孔必測量、每道工序必檢測、每排炮后必檢查、每班交接必對口現場交待、每天必總結的“五必管理制”,形成了精品項目,為國內其他工程提供了借鑒。施工中特別加強了環保、水保工作,在生態保護上得到了高度重視。

          小灣電站地下廠房開挖于2003年12月9日開始, 2006年5月10日結束,歷時29個月;混凝土主體工程施工于2006年5月8日開始,2008年10月24日結束。引水系統2004年12月開始開挖施工,于2006年8月15日結束;并于同年7月20日開始混凝土襯砌,2008年9月30日完成。尾水系統2004年1月開始開挖至2007年結束;2006年3月開始混凝土襯砌,今年1月完工。進水塔工程于2005年2月15日開工,2007年12月31日混凝土施工結束,隨后開始水工設備安裝施工。整體工程按提前一年發電目標正常推進,為機電設備安裝提供了良好條件。

          目前,電站建設正在按照首臺機組發電目標全力以赴向前推進。

        掃一掃在手機打開當前頁

        打印



        關閉窗口

        日韩精品无码熟人妻视频| 日韩丰满少妇无码内射| 亚洲一级特黄大片无码毛片| 精品无码久久久久国产动漫3d| 99在线精品国自产拍中文字幕| 亚洲va无码专区国产乱码| 亚洲av中文无码乱人伦在线r▽ | 一二三四社区在线中文视频| 熟妇人妻中文字幕无码老熟妇| 中文无码喷潮在线播放| а天堂中文在线官网| 日韩亚洲不卡在线视频中文字幕在线观看 | 无码囯产精品一区二区免费| 国产一区三区二区中文在线| 日韩va中文字幕无码电影| 99久久国产热无码精品免费| 亚洲av无码国产精品色午夜字幕| 一级片无码中文字幕乱伦 | 最好看的电影2019中文字幕 | 久草中文在线观看| 91中文字幕在线观看| 亚洲AV无码乱码在线观看| 成在线人AV免费无码高潮喷水| 日韩精品无码熟人妻视频| 无码性午夜视频在线观看| 亚洲中文字幕久久精品无码APP| 中文无码人妻有码人妻中文字幕| 中文字幕在线观看日本| 亚洲不卡中文字幕无码| 日韩中文字幕免费视频| 中文字幕av一区| 公和熄小婷乱中文字幕| 国产亚洲美日韩AV中文字幕无码成人| 国产在线精品一区二区中文| 最近2019免费中文字幕6| 精品久久久久中文字幕日本 | 亚洲午夜国产精品无码| 国产av无码专区亚洲av果冻传媒| 精品人妻系列无码一区二区三区 | 久久午夜伦鲁片免费无码| 精品视频无码一区二区三区|
