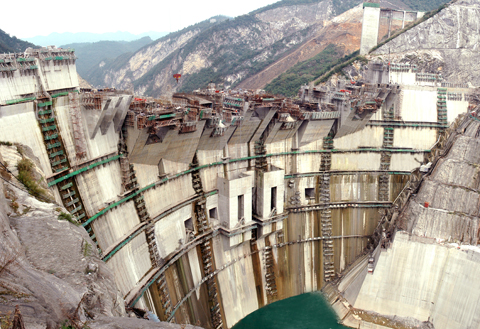

烏江流域水電開發規劃中最大的水電站——貴州構皮灘水電站首臺(5號)機組順利完成72小時試運行,于7月31日零點正式并網發電投入商業運行,成功實現了業主如期投產發電目標。中國水電集團承擔了主要施工任務。
構皮灘水電站是國家“十五”期間開工建設的大型水電工程項目及貴州西電東送的標志性工程,也是烏江流域水電開發規劃中最大的水電站。該電站位于貴州省余慶縣境內烏江干流河段,是烏江梯級水電開發的第七級電站。總裝機容量300萬千瓦(5×60萬千瓦),設計多年平均發電量96.67億千瓦時。水庫總庫容64.51億立方米,正常蓄水位630米。總投資138.42億元。
2006年7月25日,構皮灘水電站機組安裝開始進場施工。2008年6月19日,構皮灘水電站首臺機定子一次性成功吊裝就位,為首臺機投產發電奠定了堅實的基礎。2008年12月31日,高3.8米、外徑12.72米、重達1200噸的首臺機轉子一次性成功吊裝就位,提前實現業主要求的工期目標。2009年7月14日,首臺機組首次開機一次性成功。在業主、監理、設備廠家、電網公司的大力支持幫助下,經過項目部全體參戰人員的日夜奮戰,精心調試,7月28日,首臺機組通過各項試驗順利進入72小時試運行,7月31日并網發電正式,正式投入商業運行。構皮灘水電站首臺機組如期實現并網發電,將創造良好的社會效益、生態效益和經濟效益。
