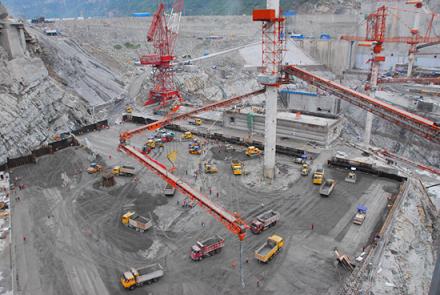

4月21日,位于向家壩二期工程右岸240米高程的特大型倉位完成缺陷槽墊層混凝土澆筑后首次開倉澆筑,標志著葛洲壩集團承建的向家壩二期工程進入大面積混凝土澆筑新階段。
向家壩二期工程右岸240米高程特大型倉位由右非1至3壩段和泄水壩段11至13壩段組成,總澆筑面積達1.4萬平方米,分為甲、乙塊12個倉號。該倉位是繼向家壩二期齒槽泄水壩段開倉澆筑以來的第二個巨型混凝土澆筑倉位,將從高程237米澆筑至高程243.5米,總澆筑方量約5.9萬立方米,主要采用塔帶機供料和汽車運輸進倉方式澆筑。施工人員介紹,為確保8個臺班完成首倉混凝土澆筑任務,每班混凝土澆筑量達到7000立方米左右。
向家壩二期土建及金屬結構安裝工程分為三個標段。葛洲壩集團向家壩施工局承擔了I標段的施工任務,混凝土澆筑總方量509.33萬立方米。其中,二期齒槽泄水壩段碾壓混凝土澆筑已于今年1月率先拉開帷幕,首倉混凝土澆筑面積達1.3平方米。因該壩段固結灌漿施工是占壓直線工期的關鍵因素,加上二期泄水壩段相鄰倉位因清基交面工程量大遲遲不能開倉澆筑,導致向家壩二期工程混凝土澆筑壓力巨大,該因素也成為制約向家壩施工局今年能否完成265萬立方米混凝土澆筑任務的關鍵。
面對壓力,葛洲壩熱在確保二期齒槽泄水壩段碾壓混凝土澆筑順利進行的同時,加大資源配置,加強現場施工組織協調,使二期右非壩段和泄水壩段大型倉位順利開倉澆筑。此舉不僅緩解了現階段混凝土澆筑倉位嚴重不足的矛盾,還有效降低了后期混凝土澆筑的強度,為圓滿完成年度混凝土澆筑任務奠定了堅實的基礎。
目前,向家壩二期工程齒槽泄水壩段和右岸240米高程碾壓混凝土施工齊頭并進,施工進度、質量良好。
