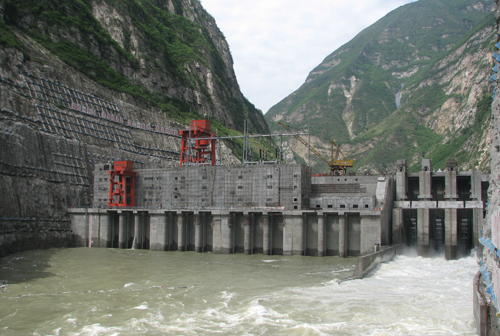

6月27日上午10:20分,隨著四川大渡河深溪溝水電站一號機組72小時試運行圓滿成功,標志著該電站比調整縮短一年的計劃工期再提前三天投產發電。至此,深溪溝水電站經過葛洲壩集團一公司建設者兩年多的連續高強度施工,水電站廠壩主體工程已基本建成,施工進度、質量安全及文明施工得到業主——國電大渡河公司的高度評價。
深溪溝水電站是大渡河下游的重點骨干工程,位于大渡河中游四川省漢源縣和甘洛縣兩縣接壤處,是大渡河干流梯級開發的第18個梯級電站。電站以發電為主,為上游瀑布溝水電站的反調節電站,總裝機容量66萬千瓦,安裝4臺單機容量16.5萬千瓦的軸流轉槳式水輪發電機組,多年平均發電量32.4億千瓦時。工程于2006年3月22日由國家發改委批準立項,2006年4月12日,工程正式開工;2007年11月6日,工程實現大江截流,計劃今年7月1日首臺機組發電,2011年工程竣工。
葛洲壩集團一公司于2008年6月29日開倉澆筑首倉混凝土,在施工條件差、工期緊、強度高、質量安全要求嚴格的條件下,全力以赴推進工程建設,先后完成了土石方開挖363萬立方米、錨桿5.29萬根、預應力錨索1299束、混凝土澆筑122萬立方米、土石方填筑137萬立方米、混凝土防滲墻1.14萬平方米、鋼結構制安和閘門安裝1.11萬噸,壩頂門機和啟閉機安裝28臺套,土石方開挖高峰強度達到每月32萬立方米,混凝土澆筑高峰強度達到每月7.37萬立方米,圍堰填筑高峰強度達到每月43萬立方米,圍堰拆除強度達到49萬立方米。用短短不到兩年的時間,實現了水電站主體工程基本完工的目標,創造了國內水電業界知名的“深溪溝速度”。與此同時,工程質量安全以及文明施工情況良好。
深溪溝工程大壩于5月6日至16日,順利通過了由中國水電顧問集團公司組成的專家組組織的下閘蓄水前環保檢查驗收和安全鑒定,并于6月12日正式開始蓄水調試,6月24日一號機組進入試運行。經過緊張和精心的調試工作,終于在“七一”前投產發電,向建黨89周年獻上了一份厚禮。
