中國水電承建的中朝水豐電站改造工程主壩工作橋定向拆除爆破成功
中國水電承建的中朝水豐電站改造工程主壩工作橋定向拆除爆破成功

文章來源:中國水利水電建設集團公司 發布時間:2010-07-09
7月1日,中朝鴨綠江水豐水電站改造工程主壩剩余21孔工作橋及閘墩,一次性定向爆破拆除成功。將定向爆破技術應用于老電站改造工程的大壩上部結構拆除,在國內尚屬罕見。得到了中朝雙方建設者的高度重視。
本次爆破在水豐水電站主壩工作橋及閘墩127.50~130.00米高程處,采用控制爆破手段,形成切口,使混凝土橋墩失穩后倒入大壩上游側,完成127.50米高程以上橋墩及工作橋的拆除。爆破炸藥選擇的防水乳化炸藥,爆破裝藥采取連續不偶合結構。水豐水電站定向拆除爆破的難度,在于主壩剩余21孔工作橋需整體爆破,爆破產生的爆破震動沖擊波及飛石不能損壞大壩,對主壩下部保留結構保護要求非常高。為了順利爆破拆除完成,項目部前期做了大量細致的準備工作,制定了《主壩工作橋定向控制爆破施工方案》,并對爆破順序、起爆網絡和壩面保護方案進行了反復優化。專門成立了爆破指揮組織機構,進行現場協調,部署安全警戒。

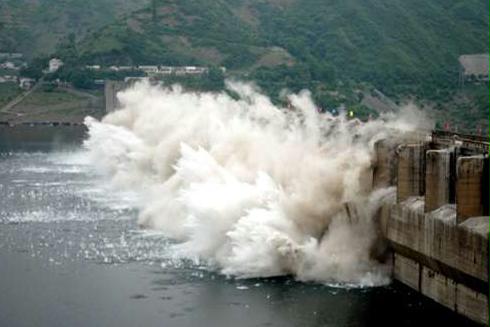

17:18,主壩剩余21孔工作橋閘墩在巨大的爆破聲中轟然倒下。爆破結束后,中朝雙方技術人員對大壩廊道的滲水量、揚壓力,廠房的混凝土強度、保留橋墩的混凝土強度、裂縫,筏道的滲水量等進行檢查,檢查結果對比后得出結論,爆破拆除對大壩無影響,主壩完好無損,爆破取得成功。
