葛洲壩集團完成三峽地下電站首臺機組轉子組焊施工
葛洲壩集團完成三峽地下電站首臺機組轉子組焊施工

文章來源:中國葛洲壩集團公司 發布時間:2010-08-17
![]() |

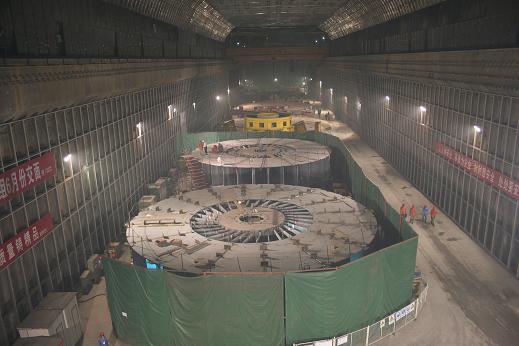

2010-8-9,地電施工32#、31#機組轉子
8月中旬,由葛洲壩集團機電公司三峽機電安裝處承建的三峽地下電站首臺70萬千瓦機組轉子支架30天優質完成組焊施工,其中,轉子32條立縫經無損檢測一次合格率達100%。
32號機組是三峽地下電站首臺進場安裝的70萬千瓦機組,由哈爾濱電機公司設計、制造、供貨。2010年4月1日,隨著32號機定子機座進場,拉開了三峽地電機電安裝與調試工程序幕。 該轉子支架由轉子中心體和16瓣扇形支架組焊而成,將承受磁軛鐵片、磁極等部件近1790噸的重量,是機組轉動部分的核心部件之一。轉子支架的焊接工作自7月10日開始,共歷時30天,比計劃目標提前10天優質完成組裝焊接。
為了保證焊接質量,葛洲壩人本著“以質取勝、鑄造精品”的施工理念,認真細致地做了大量工作。首先是焊接工藝實行全程控制:根據廠家的轉子工地裝焊工藝,編制了轉子主體現場焊接工藝,并對全體焊工進行了詳細的技術交底。其次是焊接質量的把控:專門成立32#機組轉子主體焊接質量控制小組,技術人員認真進行現場質量監控,以實時監控焊接質量和尺寸變化,使焊接質量得到了有效的控制。其三是在焊接過程中,根據數據變化及時改變焊接順序,對焊接收縮量大的部位進行分段焊接,采取多項技術控制措施,最終保證了轉子支架尺寸受控,取得了立縫焊接質量無損檢測一次合格率達100%的佳績。
截至目前,三峽地下電站32號機定子疊片已經開始、轉子支架組焊完成;31號機組定子定位筋調整完成、轉子支架組焊完成60%;30號機組定子機座組圓完成。作為三峽地下電站首批發電機組的三臺機組,施工正穩步高效推進。2011年,三峽地下電站將實現四臺70萬千瓦機組投產發電。
