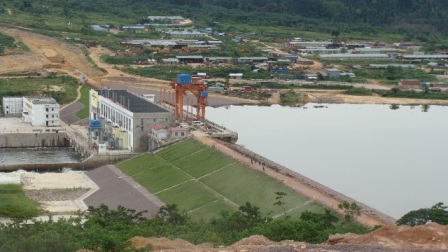

8月11日17時30分,由中國水利水電建設股份有限公司所屬十四局承建的剛果(布)英布魯水電站1號機組成功實現并網發電。至此,英布魯電站四臺機組全部實現并網發電,電站建設過程中的重大節點目標均已實現。
英布魯水電站是剛果到目前為止最大的發電站,共安裝4臺3萬千瓦機組,總裝機容量12萬千瓦,年平均發電量為6.815億千瓦時,建成后將成為剛果(布)國家電網的主力電站,剛果首都布拉柴維爾和沿線其他城市將告別缺電時代,剛果總體上電的供需矛盾可望達到平衡。
該電站自2004年奠基以來,中國水電十四局參建員工克服地質地形復雜、施工難度大、運輸困難、物資供應緊缺、疾病流行等多種困難,終于完成該項工程的大部分關鍵節點,6月22日英布魯電站4號、3號機組提前并網發電,7月8日2號機組提前并網發電,8月11日電站最后一臺機組提前并網發電。中國水電用實力和信譽兌現莊重承諾,充分展示了企業的履約能力和技術水平,為中國企業贏得了榮譽。
