11月23日,臺山CEPR核電站建設迎來重要里程碑,由中國核建華興公司承擔的臺山核電二號核島鋼襯里首個筒體模塊整圈吊裝成功就位。

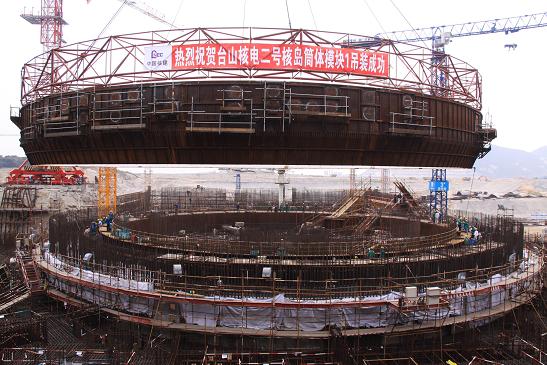

23日上午7:40,隨著吊裝現場總指揮一聲令下,LR1800起重機開始緩緩起鉤、回轉、行走、變幅、落鉤,經過2小時25分鐘的精心組織和緊張有序作業,總重量129噸的鋼襯里首個模塊于10:05與核島底板成功實現對接。
臺山核島鋼襯里模塊化施工對中國核建華興公司來說是一個新課題。在一號核島施工中,中國核建華興公司注重技術創新,連續完成一號核島鋼襯里筒體模塊1~4吊裝施工任務,首創國內核島鋼襯里筒體模塊整圈吊裝新技術,順利進軍二號核島開始鋼襯里和不銹鋼施工。
此次臺山二號核島鋼襯里模塊1成功吊裝,標志著中國核建華興公司在國內首創的鋼襯里模塊施工和吊裝工藝已經成熟,并在核電工程建設任務中推廣應用,為中國核建核電建設長遠發展奠定了堅實的基礎。
